Najwięcej kłopotów sprawiają dokumenty do warunków zabudowy, bo to od nich zależy, czy urząd w ogóle ruszy z procedurą. Sama decyzja WZ nie jest dziś tylko formalnością do odhaczenia - przy niekompletnym wniosku łatwo stracić kilka tygodni na wezwania i poprawki.
W tym artykule rozkładam temat praktycznie: co trzeba przygotować do wniosku, które załączniki są obowiązkowe, kiedy pojawiają się dodatkowe papiery i ile to wszystko kosztuje. Dorzucam też aktualny kontekst 2026, bo przy reformie planowania przestrzennego termin złożenia wniosku ma dziś większe znaczenie niż jeszcze niedawno.
Najpierw komplet, potem urząd
- Podstawą jest aktualny ogólnopolski formularz wniosku, obowiązujący od 27 marca 2024 r.
- Do wniosku trzeba dołączyć mapę zasadniczą, a gdy jej nie ma, mapę ewidencyjną, oraz załączniki graficzne.
- Najczęściej dochodzą też dokumenty zależne od inwestycji: decyzja środowiskowa, potwierdzenie dostępu do drogi, pełnomocnictwo.
- Opłata skarbowa wynosi 598 zł, jeśli nie korzystasz ze zwolnienia; właściciel lub użytkownik wieczysty działki zwykle składa wniosek bez opłaty.
- W 2026 roku nie warto zwlekać, bo po 1 września 2026 r. w gminie bez planu ogólnego nowe decyzje WZ co do zasady nie będą wydawane.
Co musi znaleźć się w podstawowym komplecie
Ja zawsze zaczynam od jednego pytania: czy wniosek da się przeczytać bez dopytywania inwestora o połowę danych? Jeśli nie, urząd też będzie miał z tym problem. W praktyce podstawowy komplet nie jest rozbudowany, ale musi być spójny i precyzyjny - inaczej nawet prosty temat potrafi utknąć.
| Element | Kiedy jest potrzebny | Po co go składasz |
|---|---|---|
| Wniosek na aktualnym formularzu | Zawsze | To oficjalna podstawa wszczęcia postępowania |
| Dane wnioskodawcy i adres do korespondencji | Zawsze | Urząd musi wiedzieć, kto prowadzi sprawę i gdzie wysyła pisma |
| Dane pełnomocnika | Gdy działasz przez pełnomocnika | Bez tego urząd nie uzna, że ktoś inny może prowadzić sprawę w Twoim imieniu |
| Dane terenu objętego wnioskiem | Zawsze | Chodzi o identyfikację działki lub działek, obręb, gminę i zasięg inwestycji |
| Opis inwestycji i jej parametrów | Zawsze | Urząd ocenia rodzaj zabudowy, gabaryty, funkcję i sposób zagospodarowania |
| Obsługa komunikacyjna i dostęp do infrastruktury technicznej | Zawsze jako część opisu, czasem również w załącznikach | To jeden z punktów, na których najczęściej zatrzymuje się kompletność wniosku |
| Mapa zasadnicza albo ewidencyjna | Zawsze | Bez niej urząd nie odczyta położenia inwestycji w terenie |
| Załączniki graficzne | Zawsze | Pokazują, co dokładnie chcesz zrealizować i na jakim obszarze |
W formularzu trzeba podać nie tylko dane inwestora, ale też charakterystykę planowanej inwestycji, sposób obsługi komunikacyjnej, dostęp do infrastruktury technicznej oraz podstawowe parametry obiektu. To brzmi urzędowo, ale ma sens: bez tych informacji organ nie oceni, czy zamierzenie pasuje do otoczenia i układu działki.
Jeżeli mam doradzić jedną rzecz, to taką: nie wpisuj opisu „na skróty”. Lepiej poświęcić chwilę na doprecyzowanie funkcji, powierzchni zabudowy, wysokości, liczby kondygnacji i dojazdu, niż później tłumaczyć się z niejednoznacznych zapisów. To prowadzi wprost do map i rysunków, bo właśnie tam najczęściej wychodzą pierwsze braki.

Mapa i rysunki, bez których urząd nie odczyta inwestycji poprawnie

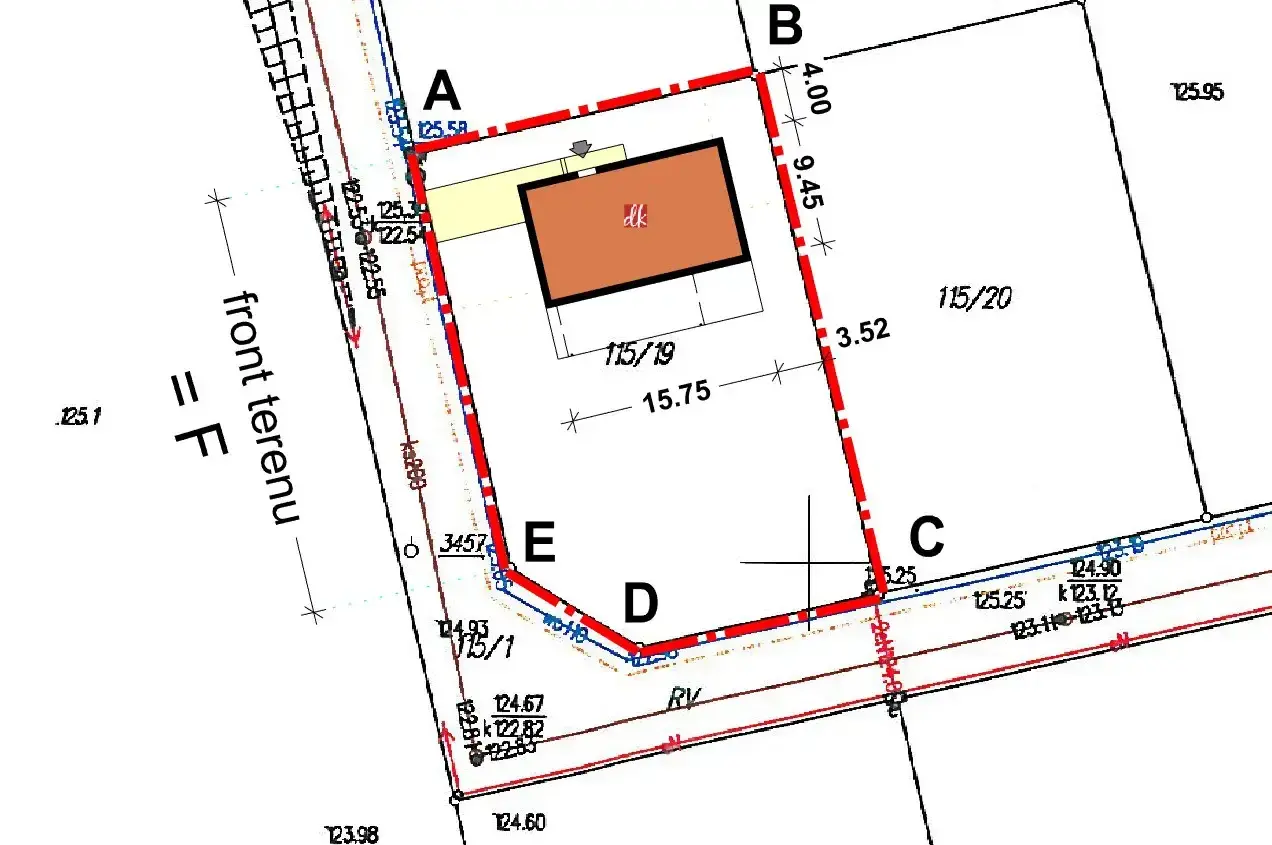

Mapa zasadnicza albo ewidencyjna to nie jest tylko „podkład do wniosku”. To dokument, na którym urząd widzi relację inwestycji do granic działki, układu dróg i sąsiedztwa. Jeśli podkład jest nieczytelny albo nieaktualny, wniosek od razu traci na jakości.
- Mapa zasadnicza jest standardem, jeśli jest dostępna dla danego terenu.
- Mapa ewidencyjna wchodzi do gry wtedy, gdy mapa zasadnicza nie jest dostępna.

- Załączniki graficzne powinny pokazywać inwestycję tak, żeby urzędnik nie musiał domyślać się lokalizacji i skali.
W praktyce ja zaznaczam na rysunku kilka rzeczy naraz: granice działki, obrys planowanego budynku, dojazd, miejsce włączenia do drogi, a przy bardziej technicznych inwestycjach także przebieg sieci lub strefy robót. To drobiazg, ale właśnie taki drobiazg często decyduje, czy sprawa przechodzi bez wezwania do uzupełnienia.
Jeżeli inwestycja jest większa albo ma nietypowy układ, warto dodać drugi rysunek z prostą legendą. Nie chodzi o efektowność, tylko o czytelność. Im mniej urzędnik musi interpretować, tym szybciej przechodzi do oceny merytorycznej, a to prowadzi do dokumentów dodatkowych, które pojawiają się tylko w części spraw.
Dodatki, które pojawiają się tylko przy części inwestycji
Tu najłatwiej popełnić błąd: inwestor zakłada, że skoro chodzi „tylko” o dom, halę albo zjazd, to reszta papierów nie będzie potrzebna. W praktyce zależy to od rodzaju inwestycji, lokalizacji i tego, czy sprawa zahacza o środowisko, drogę publiczną albo pełnomocnika.
| Dokument | Kiedy go dołączyć | Na co uważać |
|---|---|---|
| Potwierdzenie uiszczenia opłaty skarbowej | Gdy nie korzystasz ze zwolnienia | Warto od razu dołączyć dowód przelewu, żeby nie czekać na wezwanie |
| Pełnomocnictwo | Gdy wniosek składa ktoś w Twoim imieniu | Bez pełnomocnictwa urząd nie uzna działania pełnomocnika |
| Kopia decyzji środowiskowej | Gdy inwestycja wymaga oceny oddziaływania na środowisko | To częsty brak przy inwestycjach większych niż typowy dom jednorodzinny |
| Potwierdzenie dostępu do drogi i infrastruktury technicznej | Gdy dostęp do drogi lub mediów nie wynika jasno z dokumentów | Przy działkach problematycznych ten załącznik potrafi przesądzić o powodzeniu sprawy |
| Inne dokumenty wymagane dla danej inwestycji | Gdy urząd lub specyfika terenu tego wymaga | Mogą to być np. dodatkowe uzgodnienia, szkice lub wyjaśnienia techniczne |
Najbezpieczniejsze podejście jest proste: jeśli dokument odpowiada na pytanie „jak ta inwestycja będzie działała w terenie?”, dołącz go od razu. W sprawach z dojazdem, infrastrukturą albo nietypową funkcją zabudowy taka ostrożność oszczędza więcej czasu niż późniejsze uzupełnienia.
Po tej części zwykle pada jeszcze jedno praktyczne pytanie: gdzie właściwie złożyć komplet i ile to kosztuje. I właśnie to warto uporządkować zanim wyślesz papiery.
Gdzie złożyć wniosek i ile to naprawdę kosztuje
Wniosek składasz do urzędu miasta lub gminy właściwego dla terenu inwestycji, a przy terenach zamkniętych - do urzędu wojewódzkiego. Jeśli zamierzenie wykracza poza obszar jednej gminy, sprawę prowadzi organ właściwy dla największej części terenu inwestycji. To ważne, bo złożenie dokumentów do niewłaściwego urzędu od razu wydłuża całą procedurę.
Masz trzy drogi złożenia wniosku: przez internet, osobiście albo listownie. Przy wersji elektronicznej potrzebny jest profil zaufany; w praktyce wielu inwestorów korzysta też z generatora e-Budownictwo, a potem drukuje i podpisuje dokumenty. To wygodne, ale pod jednym warunkiem: treść wniosku musi być kompletna już przy pierwszym podejściu.
- 0 zł zapłacisz, jeśli jesteś właścicielem lub użytkownikiem wieczystym terenu objętego wnioskiem.
- 0 zł zapłacą też m.in. organizacje pożytku publicznego, jednostki budżetowe i jednostki samorządu terytorialnego.
- 598 zł wynosi opłata skarbowa w pozostałych przypadkach.
- 17 zł kosztuje złożenie pełnomocnictwa, jeśli korzystasz z pełnomocnika.
Termin ustawowy zależy od rodzaju inwestycji. Dla wolno stojącego, maksymalnie dwukondygnacyjnego domu jednorodzinnego do 70 m² może to być 21 dni, dla biogazowni rolniczej spełniającej określone warunki 65 dni, a w pozostałych sprawach 90 dni. W praktyce bywa dłużej, bo do terminu nie wlicza się czasu na uzgodnienia, opinie i okresy zawieszenia postępowania.
Jeśli więc zależy Ci na czasie, lepiej potraktować kompletność dokumentów jak część strategii inwestycyjnej, a nie jak formalny dodatek. I to prowadzi do najczęstszych błędów, które widzę w takich sprawach najczęściej.
Najczęstsze błędy, przez które urząd wzywa do uzupełnienia
Najwięcej problemów nie wynika z „braku jakiegoś tajemniczego załącznika”, tylko z niedopasowania danych. Formularz mówi jedno, mapa drugie, a opis inwestycji trzecie - i wtedy urzędnik nie ma wyjścia, musi wezwać do poprawy.
- Za ogólny opis inwestycji, bez parametrów, które da się porównać z mapą i rysunkami.
- Różne numery działki, obrębu albo adresu w formularzu i na załącznikach.
- Nieczytelne rysunki bez skali, legendy albo zaznaczenia obrysu inwestycji.
- Brak potwierdzenia opłaty skarbowej albo brak pełnomocnictwa przy działaniu przez pełnomocnika.
- Pomijanie dokumentów związanych z drogą, mediami albo decyzją środowiskową, gdy są w tej sprawie potrzebne.
Ja robię prosty test przed złożeniem: czy ktoś obcy, patrząc tylko na wniosek i załączniki, zrozumie gdzie jest działka, co ma powstać, skąd będzie dojazd i czy inwestycja ma sens komunikacyjny. Jeśli odpowiedź brzmi „nie do końca”, dokumenty są jeszcze do dopracowania.
Ten sam test warto zastosować również do terminu złożenia wniosku, bo w 2026 roku czas przestał być neutralny. To już nie jest kwestia wygody, tylko realnego ryzyka utraty możliwości uzyskania decyzji.
Dlaczego w 2026 roku nie warto odkładać sprawy na później
Reforma planowania przestrzennego sprawiła, że kalendarz stał się równie ważny jak komplet załączników. Z oficjalnych informacji Ministerstwa Rozwoju i Technologii wynika, że bez przyjętego planu ogólnego po 1 września 2026 r. co do zasady nie będzie można wydać nowych decyzji WZ w gminie, która nie zdążyła takiego planu uchwalić. Wyjątkiem mają być sprawy wszczęte przed tą datą oraz tereny zamknięte.
W praktyce oznacza to jedno: jeśli działka ma znaczenie inwestycyjne, nie odkładaj wniosku „na spokojniejszy moment”. Najpierw sprawdź stan formalny gminy, potem przygotuj formularz, mapy i załączniki, a dopiero na końcu dopieszczaj opis techniczny. Taka kolejność naprawdę działa lepiej niż odwrotna.
Jeżeli chcesz ograniczyć ryzyko poprawek, trzymaj się jednego porządku: formularz, mapa, załączniki graficzne, potem dodatki zależne od inwestycji i na końcu szybka kontrola spójności danych. Przy dobrze zebranym komplecie urząd ma mniej powodów do zatrzymania sprawy, a Ty szybciej przechodzisz do kolejnego etapu formalności budowlanych.
