Najpierw ostateczność decyzji, potem formalny start robót i dopiero organizacja placu budowy
- Budowy nie zaczyna się od dnia odbioru decyzji, tylko od momentu, gdy pozwolenie jest już ostateczne.
- Przed wejściem ciężkiego sprzętu trzeba mieć kierownika budowy, uporządkowany teren i przygotowaną dokumentację.
- Zawiadomienie o rozpoczęciu robót składa się co najmniej 7 dni przed planowanym startem.
- Dziennik budowy można prowadzić papierowo albo elektronicznie, a jego wydanie jest bezpłatne.
- Po zakończeniu robót zwykle składa się zawiadomienie o zakończeniu budowy, ale część inwestycji wymaga pozwolenia na użytkowanie.
Najpierw sprawdź, czy decyzja jest już ostateczna
Ja zawsze zaczynam od jednej rzeczy: sprawdzam, czy pozwolenie jest już ostateczne. Sama decyzja wydana przez urząd nie wystarczy, jeśli wciąż biegnie termin na odwołanie albo sprawa nie została jeszcze zamknięta. W praktyce oznacza to, że roboty budowlane można uruchomić dopiero wtedy, gdy decyzja naprawdę „trzyma się” administracyjnie, a nie tylko leży w teczce z pieczątką.
To ważne także z drugiego powodu. Pozwolenie na budowę nie jest bezterminową kartą startową: jeśli nie rozpoczniesz robót w odpowiednim czasie albo przerwiesz je na zbyt długo, decyzja może wygasnąć. W praktyce warto pilnować trzyletniego horyzontu liczonego od momentu, gdy decyzja stała się ostateczna. Jeśli inwestycja się przeciąga, lepiej sprawdzić sytuację wcześniej niż obudzić się z formalnym problemem w środku sezonu.
W tym samym momencie warto też upewnić się, czy nic nie zmieniło się w projekcie. Jeżeli planujesz istotną korektę, nie zakładaj automatycznie, że „jakoś to będzie” na budowie. Czasem potrzebna jest zmiana pozwolenia, a czasem wystarczy inny tryb uzgodnienia. Gdy ten etap jest domknięty, można przejść do ludzi i terenu, bo bez nich formalny start i tak się nie uda.

Ustal kierownika budowy i przygotuj teren tak, jak wymaga tego proces
Na papierze wszystko bywa gotowe szybciej niż w terenie. W praktyce budowa rusza dopiero wtedy, gdy masz ustawioną odpowiedzialność za roboty i przygotowane miejsce pracy. Kierownik budowy powinien zostać wskazany przed rozpoczęciem robót, bo to on bierze na siebie prowadzenie budowy, wpisy w dzienniku i bieżący nadzór nad organizacją prac.
Równolegle trzeba zadbać o geodezję i sam teren. Dla domu jednorodzinnego punkt wyjścia jest prosty: geodeta wytycza budynek na działce, teren bywa niwelowany, a w miejscu prowadzenia robót trzeba przewidzieć dostęp do mediów, bezpieczne składowanie materiałów i sensowną organizację dojazdu. W praktyce nie warto tego zostawiać „na pierwszy dzień ekipy”, bo wtedy drobne braki potrafią zatrzymać cały front robót.

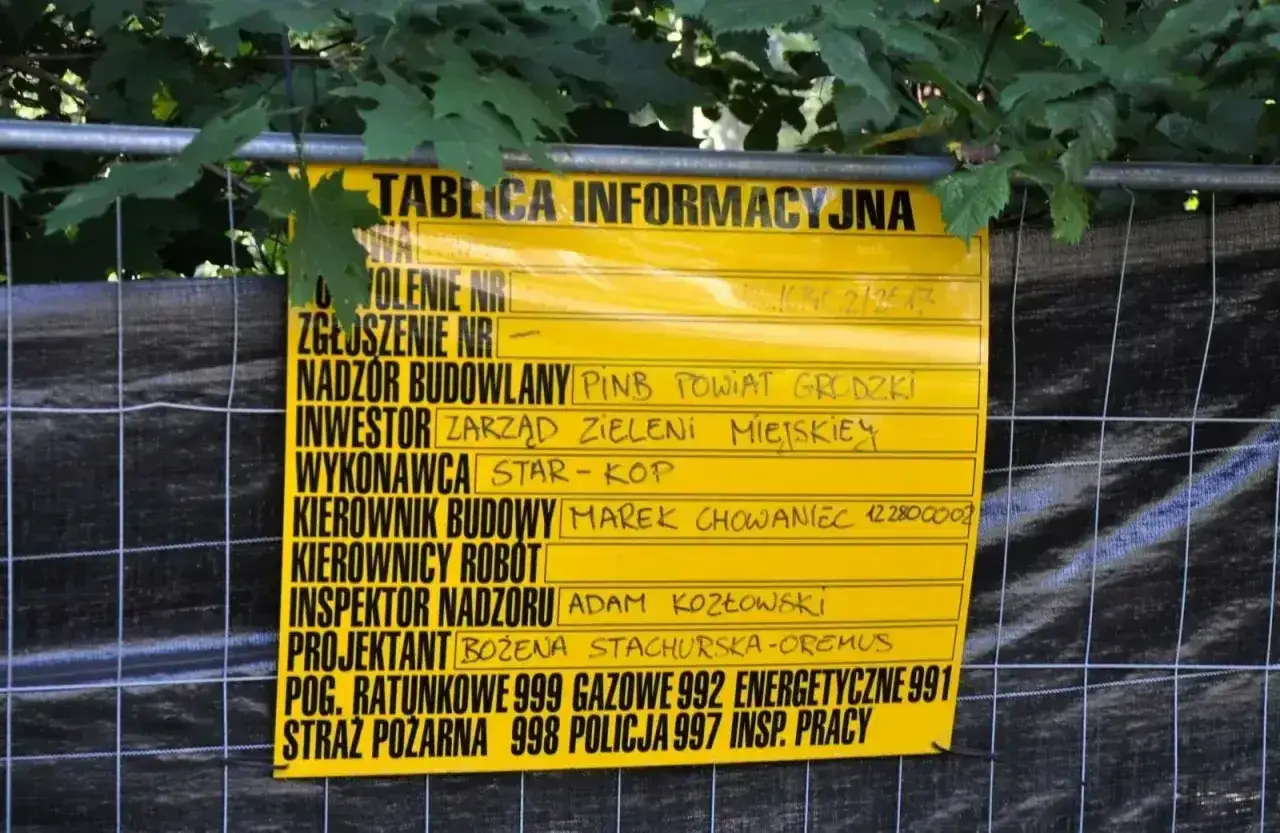

Na budowie nie może też zabraknąć rzeczy, które inwestorzy często traktują jak formalny dodatek, a nadzór widzi je jako obowiązek. Chodzi o tablicę informacyjną i ogłoszenie z danymi BHP. Sama tablica ma być czytelna, trwała i widoczna od strony drogi dojazdowej, a jej standardowy format to 90 × 70 cm, z żółtym tłem i czarnym napisem o wysokości co najmniej 4 cm. To nie jest detal estetyczny, tylko element porządku i bezpieczeństwa.
Jeżeli dopniesz te sprawy przed wjazdem ekipy, formalny start będzie znacznie mniej nerwowy. Następny krok to już samo zawiadomienie nadzoru o rozpoczęciu robót, którego nie warto odkładać na ostatnią chwilę.
Złóż zawiadomienie o rozpoczęciu robót bez zbędnej zwłoki
Po stronie formalnej to jeden z najważniejszych kroków. Zawiadomienie o zamierzonym terminie rozpoczęcia robót składa się co najmniej 7 dni przed startem, do właściwego organu nadzoru budowlanego. Przy zwykłej inwestycji mieszkaniowej będzie to zazwyczaj powiatowy inspektorat nadzoru budowlanego. Dobrze też pamiętać, że o planowanym starcie trzeba poinformować nie tylko urząd, ale również projektanta sprawującego nadzór nad zgodnością realizacji budowy z projektem.Najwygodniej przygotować to od razu jako komplet, bo brak jednego załącznika opóźnia całość bardziej niż większość inwestorów zakłada. Najczęściej potrzebne są następujące elementy:
| Element | Po co jest potrzebny | Na co uważać |
|---|---|---|
| Zawiadomienie PB-12 | Informuje urząd o planowanej dacie startu robót | Termin powinien być realny, a nie „na zapas” |
| Dane kierownika budowy | Pokazują, kto odpowiada za prowadzenie robót | Kierownik musi być wskazany z imienia i nazwiska |
| Informacja o inspektorze nadzoru inwestorskiego | Jest wymagana, jeśli taki nadzór został ustanowiony | Nie wpisuj go automatycznie, jeśli nie został powołany |
| Oświadczenie projektanta | Potwierdza sporządzenie projektu technicznego zgodnie z przepisami | To jeden z dokumentów, który najczęściej blokuje start, jeśli go brakuje |
| Pełnomocnictwo | Potrzebne, gdy sprawę składa pełnomocnik | Zwykle dochodzi opłata skarbowa 17 zł |
Otwórz dziennik budowy i prowadź go od pierwszego dnia
Dziennik budowy to nie ozdoba segregatora, tylko urzędowy zapis przebiegu robót. Można go prowadzić papierowo albo w wersji elektronicznej. Ja w praktyce patrzę na to tak: jeśli inwestycja ma być prowadzona sprawnie i z dużą liczbą wpisów, elektroniczny dziennik budowy często porządkuje pracę, ale klasyczny papier nadal działa i jest akceptowalny. Najważniejsze jest to, żeby dziennik był wydany dopiero po ostatecznej decyzji o pozwoleniu na budowę.
Przy papierowej wersji urząd wydaje dziennik zwykle w terminie do 3 dni od złożenia wniosku, o ile decyzja jest ostateczna. Usługa jest bezpłatna. W wersji elektronicznej też trzeba założyć konto i potwierdzić tożsamość, na przykład profilem zaufanym, bankowością elektroniczną albo e-dowodem. To wygodne, ale wymaga konsekwencji: jeśli już wybierzesz EDB, trzymaj się tej ścieżki do końca inwestycji.
Do wpisów w dzienniku są upoważnione między innymi: inwestor, inspektor nadzoru inwestorskiego, projektant, kierownik budowy, kierownik robót, geodeci działający na terenie budowy oraz pracownicy nadzoru budowlanego podczas kontroli. Dziennik musi być przechowywany na terenie budowy i zabezpieczony przed zniszczeniem, zgubieniem lub kradzieżą. To właśnie kierownik budowy odpowiada za jego prowadzenie i stan, więc bez jasno wyznaczonej osoby ten obowiązek szybko się rozmywa.
W tym miejscu często pojawia się jeden błąd: ktoś ma już ekipę, sprzęt i materiał, ale nie ma jeszcze uporządkowanego dziennika oraz wpisów o przyjęciu obowiązków. To drobiazg tylko z pozoru. W praktyce lepiej spędzić godzinę nad dokumentami niż potem tłumaczyć urzędowi, dlaczego budowa ruszyła „na słowo”.
Najczęstsze potknięcia, które spowalniają start budowy
Na budowach rzadko wywraca się coś wielkiego na samym początku. Zwykle problem robi jeden brak albo jedna zła kolejność działań. Poniżej zebrałem te potknięcia, które widuję najczęściej i które naprawdę potrafią zatrzymać inwestycję na kilka dni albo tygodni.
| Błąd | Skutek | Jak tego uniknąć |
|---|---|---|
| Rozpoczęcie robót przed ostatecznością decyzji | Ryzyko prowadzenia budowy bez właściwej podstawy formalnej | Sprawdź datę ostateczności, a nie tylko samą datę wydania decyzji |
| Brak zawiadomienia o starcie robót | Niepotrzebne opóźnienie i formalny chaos | Wyślij zawiadomienie z wyprzedzeniem, najlepiej z kompletem załączników |
| Nieustalony kierownik budowy | Nikt nie bierze odpowiedzialności za prowadzenie dziennika i organizację prac | Ustal kierownika jeszcze przed wejściem ekipy na działkę |
| Zmiany w projekcie traktowane jak drobna korekta „na budowie” | Może pojawić się konieczność zmiany pozwolenia | Każdą istotną zmianę sprawdź przed wykonaniem, a nie po fakcie |
| Brak tablicy informacyjnej i przygotowanego terenu | Budowa wygląda na zorganizowaną, ale formalnie nie jest gotowa do startu | Dopnij teren, oznakowanie i dostęp już przed pierwszym dniem robót |
Najbardziej kosztowny jest zwykle nie sam błąd, tylko jego odkrycie w złym momencie. Gdy inwestor orientuje się po tygodniu, że trzeba było złożyć inny dokument albo uzgodnić zmianę projektu, harmonogram zaczyna się sypać. Dlatego właśnie warto mieć z tyłu głowy nie tylko start budowy, ale też jej zakończenie, bo formalności nie kończą się na wylaniu fundamentów.
Na finiszu budowy liczy się porządek w dokumentach i właściwy odbiór
Końcówka inwestycji bywa myląca. Fizycznie dom albo inny obiekt wygląda na gotowy, ale formalnie nadal może nie nadawać się do legalnego użytkowania. W większości przypadków po zakończeniu robót składa się zawiadomienie o zakończeniu budowy. Przy niektórych inwestycjach, przy odbiorze częściowym albo gdy przepisy tego wymagają dla danego obiektu, potrzebne jest już pozwolenie na użytkowanie.
W praktyce dla domu jednorodzinnego zwykle kończy się to właśnie zawiadomieniem o zakończeniu budowy, a nie pełnym pozwoleniem na użytkowanie. Nie oznacza to jednak, że można pominąć dokumenty. Na tym etapie dobrze mieć przygotowane między innymi: komplet wpisów z dziennika budowy, oświadczenie kierownika o zgodności wykonania z projektem i przepisami, geodezyjną inwentaryzację powykonawczą oraz protokoły odbiorów instalacji, jeśli są wymagane w danej inwestycji.
Ja wolę zbierać te rzeczy stopniowo, jeszcze w trakcie końcowych prac, niż szukać ich po terminie. To samo dotyczy ewentualnego użytkowania części obiektu przed ukończeniem całości. Jeśli inwestycja ma być oddana etapami, trzeba sprawdzić, czy nie wchodzi w grę pozwolenie na użytkowanie. I właśnie dlatego końcówkę budowy planuje się z takim samym wyprzedzeniem jak jej start: wtedy całość zamyka się spokojnie, bez improwizacji i bez biegania po podpisy w ostatni dzień.
Jeżeli ułożysz te kroki w odpowiedniej kolejności, budowa ruszy bez zbędnych przestojów: najpierw ostateczność decyzji, potem zawiadomienie, dziennik, geodeta i dopiero realne roboty. Najwięcej problemów nie robi sam projekt, tylko chaos na starcie i późniejsze poprawki robione „na oko”. W praktyce najlepiej działa jedna zasada: zanim na plac wjedzie koparka, wszystkie formalności i organizacja terenu powinny być już domknięte.
