W praktyce standard energetyczny budynku decyduje o trzech rzeczach naraz: czy projekt przejdzie wymagania techniczne, jakie formalności trzeba domknąć przy odbiorze i ile obiekt będzie kosztował w eksploatacji. Ja patrzę na ten temat przez pryzmat liczb, dokumentów i błędów, które najczęściej wychodzą dopiero na końcu inwestycji. Poniżej rozkładam to na prosty język, ale bez spłycania tematu, bo przy budynkach różnica między „wydaje się zgodne” a „jest zgodne” bywa kosztowna.
Najważniejsze są limity EP, jakość przegród i komplet dokumentów przy odbiorze
- EP to główny wskaźnik formalny, który pokazuje roczne zapotrzebowanie na nieodnawialną energię pierwotną.
- W nowym domu jednorodzinnym obecny limit EP wynosi 70 kWh/(m2·rok), a ściana zewnętrzna powinna mieć współczynnik U nie wyższy niż 0,20 W/(m2·K).
- Do zakończenia budowy lub wniosku o pozwolenie na użytkowanie trzeba dołączyć świadectwo charakterystyki energetycznej, z wyjątkiem niektórych domów do 70 m2 budowanych na własne cele mieszkaniowe.
- Świadectwo jest ważne przez 10 lat, ale traci ważność wcześniej po robotach, które zmieniają charakterystykę energetyczną budynku.
- Największą różnicę robią zwykle: dobra bryła, eliminacja mostków termicznych, sensowna wentylacja i właściwie dobrane źródło ciepła.
Co naprawdę oznacza standard energetyczny budynku w praktyce

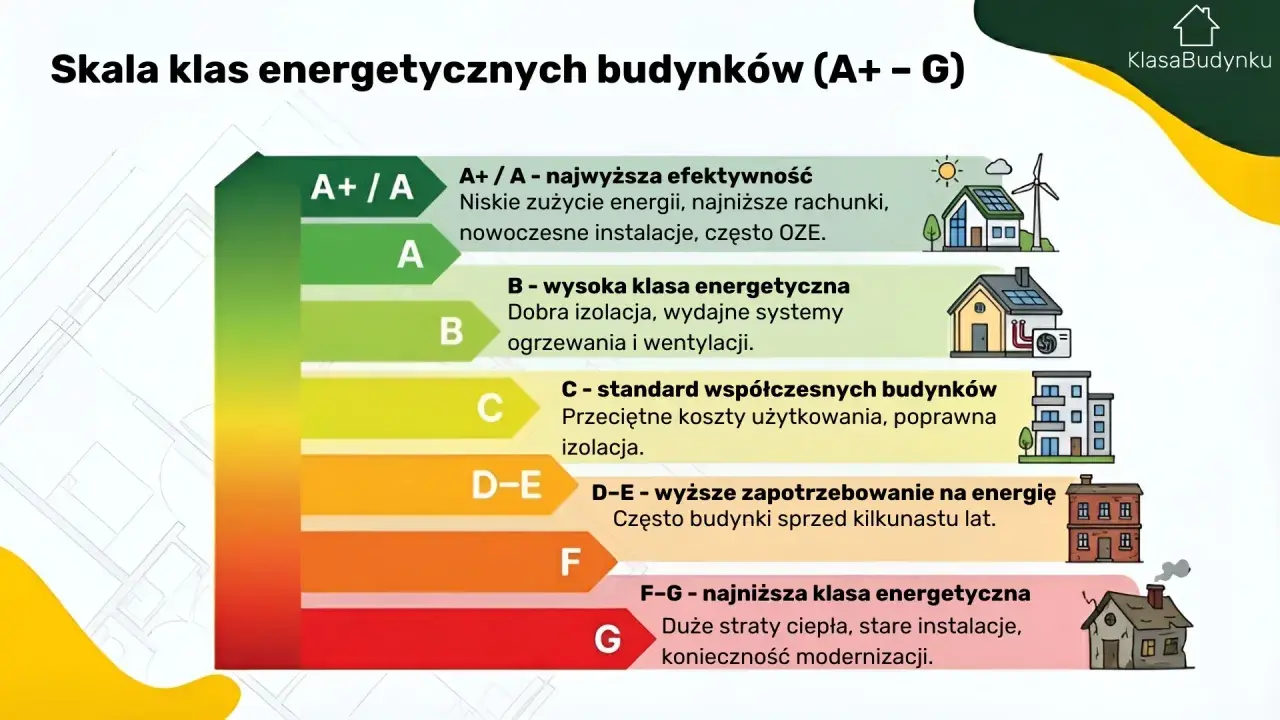

Najprościej mówiąc, chodzi o to, ile energii budynek potrzebuje, żeby dało się w nim normalnie mieszkać albo pracować, i jak dobrze ta energia jest wykorzystana. To nie jest jeden parametr, tylko zestaw wskaźników, które razem pokazują, czy obiekt jest oszczędny, przewidywalny w eksploatacji i zgodny z przepisami.
W praktyce rozróżniam trzy poziomy patrzenia na temat. Pierwszy to projekt, czyli obliczenia jeszcze przed budową. Drugi to rzeczywisty budynek, gdzie znaczenie ma jakość wykonania, szczelność i detale. Trzeci to dokument, który tę charakterystykę opisuje i później bywa potrzebny przy odbiorze, sprzedaży albo najmie.
| Wskaźnik | Co pokazuje | Jak go czytać |
|---|---|---|
| EP | Nieodnawialną energię pierwotną w kWh/(m2·rok) | To najważniejszy próg formalny. Im niższy wynik, tym lepiej dla zgodności z wymaganiami. |
| EU | Energię użytkową | Pokazuje, ile energii sam budynek potrzebuje przy założeniu poprawnej pracy instalacji. |
| EK | Energię końcową | Uwzględnia sprawność źródeł ciepła, wentylacji i innych systemów technicznych. |
| U | Współczynnik przenikania ciepła w W/(m2·K) | Im niższy, tym mniej ciepła ucieka przez przegrodę, na przykład ścianę albo dach. |
| Szczelność i mostki termiczne | Jakość detali wykonawczych | To często właśnie one decydują, czy wynik z projektu da się powtórzyć w realnym budynku. |
Jeżeli mam wskazać jeden błąd interpretacyjny, to powiedziałbym tak: wielu inwestorów patrzy wyłącznie na ocieplenie, a pomija instalacje. Tymczasem słaby kocioł, źle dobrana wentylacja albo źródło ciepła pracujące poza swoim zakresem potrafią zepsuć wynik równie skutecznie jak cienka izolacja. To prowadzi nas do tego, jakie liczby są dziś rzeczywiście obowiązujące.
Jakie wymagania obowiązują dziś przy nowych inwestycjach
W 2026 roku punktem odniesienia są nadal obecne wymagania techniczno-budowlane. Dla domu jednorodzinnego limit EP wynosi 70 kWh/(m2·rok), a dla ściany zewnętrznej współczynnik U nie powinien przekraczać 0,20 W/(m2·K). To nie są liczby „orientacyjne”, tylko konkretne progi, które muszą się spinać w dokumentacji.
Warto też pamiętać, że dla różnych typów budynków stosuje się różne obliczenia i różne limity. Inaczej liczy się obiekt mieszkalny, inaczej publiczny, a jeszcze inaczej budynek niemieszkalny, gdzie do bilansu dochodzi na przykład oświetlenie wbudowane. Dlatego gotowe porównania z internetu często wprowadzają w błąd, jeśli ktoś bezmyślnie przenosi wynik z jednego typu obiektu do drugiego.
| Element | Obecny punkt odniesienia | Co z tego wynika dla inwestora |
|---|---|---|
| Dom jednorodzinny | EP do 70 kWh/(m2·rok) | Projekt musi zejść poniżej progu już na etapie obliczeń. |
| Ściana zewnętrzna | U do 0,20 W/(m2·K) | Sama grubość ocieplenia nie wystarczy, liczy się cały detal przegrody. |
| Nowe budynki publiczne | Kierunek bezemisyjny od 1 stycznia 2028 r. | Warto już dziś myśleć o systemach bez paliw kopalnych. |
| Pozostałe nowe budynki | Kierunek bezemisyjny od 1 stycznia 2030 r. | Instalacje trzeba planować z myślą o dalszym zaostrzaniu wymagań. |
To ważne: te ostatnie daty oznaczają kierunek regulacyjny, a nie prostą obietnicę, że wszystko będzie działało identycznie jak dziś. W praktyce przepisy krajowe będą jeszcze dostosowywane, więc przy inwestycjach planowanych na kilka lat do przodu lepiej myśleć o wyższym standardzie już teraz. Zwykle taniej jest zaprojektować rozsądny zapas niż później rozbierać gotowe rozwiązania.
Jakie formalności trzeba domknąć na etapie projektu i odbioru
Tu właśnie temat staje się praktyczny. Sam dobry projekt nie zamyka sprawy, bo budynek trzeba jeszcze poprawnie udokumentować. W nowej inwestycji charakterystyka energetyczna pojawia się w dokumentacji projektowej, a przy zakończeniu budowy inwestor dołącza świadectwo charakterystyki energetycznej do zawiadomienia o zakończeniu budowy albo do wniosku o pozwolenie na użytkowanie.
Jest jeden ważny wyjątek: domy o powierzchni zabudowy do 70 m2, budowane na własne cele mieszkaniowe, są z tego obowiązku wyłączone na etapie odbioru. To jednak nie znaczy, że temat energii można zignorować. Jeśli później taki budynek trafi na rynek sprzedaży albo najmu, obowiązki dokumentacyjne wracają w pełnym zakresie.
| Etap | Co trzeba zrobić | Po co to jest |
|---|---|---|
| Projekt | Uwzględnić charakterystykę energetyczną w dokumentacji | Potwierdzić, że budynek spełni wymagania przed rozpoczęciem robót. |
| Odbiór | Załączyć świadectwo charakterystyki energetycznej | Domyka formalności budowlane przy zakończeniu inwestycji. |
| Sprzedaż lub najem | Przekazać świadectwo nabywcy albo najemcy | Umożliwia ocenę kosztów użytkowania i jakości energetycznej budynku. |
| Po modernizacji | W razie istotnych zmian zamówić nowe świadectwo | Stary dokument może stracić ważność, jeśli zmieni się charakterystyka obiektu. |
Świadectwo jest ważne przez 10 lat, ale krócej, jeśli przeprowadzisz roboty, które realnie zmieniają bilans energetyczny, na przykład wymienisz źródło ciepła, okna albo wykonasz docieplenie. W praktyce oznacza to, że dokument trzeba traktować jako narzędzie aktualne, a nie ozdobny załącznik do segregatora. To dobry moment, żeby przejść od papierów do tego, co naprawdę poprawia wynik.
Jak poprawić wynik energetyczny bez przepłacania
Najlepsze efekty daje nie pojedynczy „magiczny” element, tylko logiczna kolejność decyzji. Ja zaczynam od bryły i przegród, potem patrzę na wentylację, a dopiero na końcu na źródło energii i dodatki typu fotowoltaika. Jeśli odwrócisz tę kolejność, łatwo przepłacić za instalację, która będzie ratowała zbyt słaby projekt zamiast pracować w optymalnych warunkach.
| Rozwiązanie | Co poprawia | Kiedy daje największy sens |
|---|---|---|
| Zwarta bryła i prosty dach | Zmniejsza straty przez przegrody i liczbę newralgicznych detali | Na etapie koncepcji, zanim projekt zacznie się komplikować. |
| Lepsza izolacja i dopracowane detale | Obniża U i ogranicza mostki termiczne | Gdy projekt jest jeszcze otwarty na korekty. |
| Wentylacja mechaniczna z odzyskiem ciepła | Redukuje straty wentylacyjne | W budynkach szczelnych, gdzie grawitacja nie daje już dobrego efektu. |
| Pompa ciepła lub inne niskoemisyjne źródło | Pomaga obniżyć EP i uporządkować bilans energii | Gdy budynek ma niskie zapotrzebowanie i dobrze dobraną instalację. |
| Fotowoltaika | Wsparcie dla bilansu energii końcowej i kosztów eksploatacji | Jako uzupełnienie, nie jako zamiennik dobrej izolacji. |
W praktyce największe oszczędności dają działania, które zmniejszają zapotrzebowanie jeszcze przed uruchomieniem systemów technicznych. To ważne, bo paneli można dołożyć później, a poprawa mostków termicznych albo zmiana układu okien po odbiorze budynku jest już trudna i kosztowna. Z tego powodu inwestor powinien pilnować nie tylko materiału, ale też detalu wykonawczego.
Najczęstsze błędy, które psują wynik projektu
Najczęściej problem nie bierze się z jednego złego wyboru, tylko z kilku drobnych błędów, które sumują się w gorszy wynik. Widziałem projekty, w których wszystko wyglądało dobrze „na papierze”, ale układ przegród, detale balkonów i sposób prowadzenia instalacji od razu sugerowały kłopoty na budowie. Takie rzeczy trzeba wyłapać wcześnie, bo potem nie poprawi ich już sam świadectwo czy dodatkowy załącznik.
- Zbyt skomplikowana bryła z wieloma załamaniami, lukarnami i mostkami termicznymi.
- Ocieplenie liczone tylko na grubość, bez dopracowania połączeń przy oknach, wieńcach i balkonach.
- Źle dobrane źródło ciepła, które nie pasuje do faktycznego zapotrzebowania budynku.
- Brak zgrania architekta z instalatorem, przez co projekt konstrukcyjny i instalacyjny idą w różnych kierunkach.
- Przyjęcie katalogowych parametrów bez weryfikacji, chociaż na budowie materiał i montaż mogą wyjść inaczej.
- Odkładanie dokumentów na ostatni moment, co zwykle kończy się nerwowym poprawianiem obliczeń tuż przed odbiorem.
W takich sytuacjach najgorzej działa myślenie „jakoś to będzie”. Budynek energetycznie dobry to nie tylko dobra izolacja, ale też konsekwencja między projektem, wykonaniem i formalnościami. Właśnie dlatego przed złożeniem dokumentów warto zrobić ostatni, chłodny przegląd.
Co sprawdzić, zanim złożysz dokumenty i zamkniesz temat
Na końcu zostawiłbym prostą checklistę. Jeśli przy niej stawiasz same pewne odpowiedzi, inwestycja jest zwykle dobrze poukładana. Jeśli w kilku punktach pojawia się znak zapytania, lepiej zatrzymać się o krok wcześniej niż poprawiać dokumentację po fakcie.
- Czy projekt przechodzi limit EP dla właściwego typu budynku?
- Czy przegrody mają parametry zgodne z wymaganiami, a nie tylko „zbliżone”?
- Czy źródło ciepła i wentylacja są dobrane do faktycznego zapotrzebowania?
- Czy świadectwo przygotowała osoba uprawniona i da się je poprawnie złożyć do odbioru?
- Czy wiesz, kiedy dokument trzeba będzie odnowić po późniejszej modernizacji?
- Czy masz kompletny zestaw papierów także na przyszłą sprzedaż albo najem?
