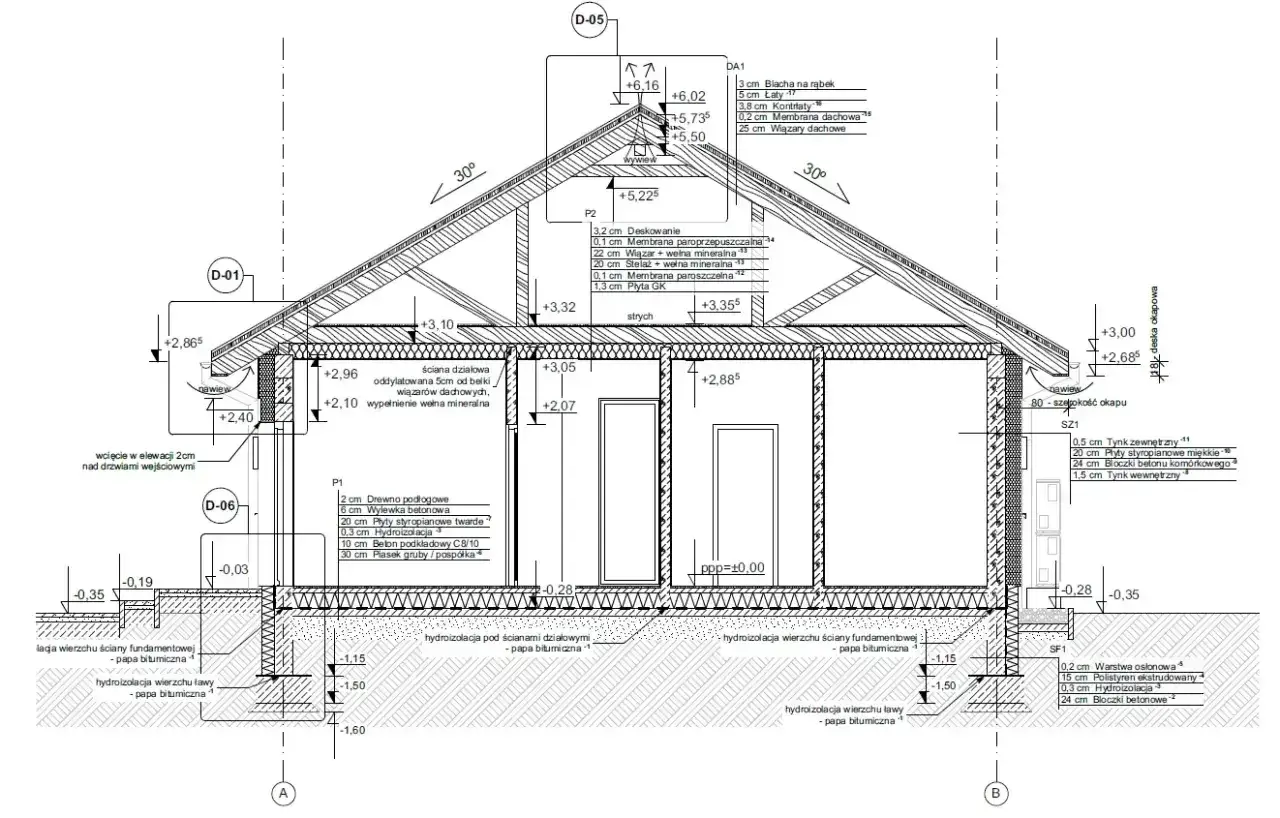

Dobrze przygotowany projekt wykonawczy porządkuje budowę jeszcze przed wbiciem pierwszej łopaty: pokazuje detale, uściśla rozwiązania z projektu budowlanego i pozwala uniknąć kosztownych sporów na etapie realizacji. W praktyce to dokument, który ma pomóc projektantowi, kierownikowi robót, wykonawcy i inwestorowi mówić tym samym językiem. Poniżej rozbieram, co powinien zawierać, kiedy naprawdę jest potrzebny, czym różni się od innych opracowań i gdzie najczęściej pojawiają się błędy.
Najważniejsze rzeczy do zapamiętania
- Nie zastępuje pozwolenia na budowę, ale realnie decyduje o jakości realizacji.
- Powinien rozwijać rysunki, detale, opisy materiałowe, instalacyjne i montażowe tak, aby dało się z niego wycenić i wykonać roboty.
- W Polsce jego rola rośnie przy inwestycjach skomplikowanych, wielobranżowych, prefabrykowanych i publicznych.
- W zamówieniach publicznych ta faza bywa liczona jako 40-60% wartości prac projektowych, a przy przebudowach i rozbudowach wskaźnik rośnie o 15-30%.
- Najdroższe błędy wynikają zwykle nie z braku rysunku, tylko z braku jednoznaczności.
Po co powstaje dokumentacja wykonawcza
Ja traktuję ją przede wszystkim jako instrukcję realizacji, a nie jako dokument do archiwum. Jej zadaniem jest przełożyć ogólne założenia projektowe na taki poziom szczegółowości, żeby ekipa budowlana nie musiała zgadywać, jak rozwiązać węzeł, jaki materiał dobrać albo w jakiej kolejności prowadzić roboty. To właśnie na tym etapie wychodzą różnice między ładną koncepcją a projektem, z którego naprawdę da się budować.
Jeżeli opracowanie jest zbyt ogólne, budowa zaczyna działać „na interpretację”. A to oznacza pytania od wykonawcy, dodatkowe uzgodnienia, poprawki w trakcie robót i ryzyko, że finalny efekt odejdzie od tego, co inwestor chciał osiągnąć. Dlatego dobrze przygotowana dokumentacja wykonawcza pomaga nie tylko w samej realizacji, ale też w kosztorysowaniu, zakupach, kontroli jakości i odbiorach.
- Porządkuje zakres robót i ogranicza spory o to, co było w cenie.
- Ułatwia wycenę ofertową i przygotowanie harmonogramu.
- Zmniejsza liczbę kolizji między branżami.
- Pomaga wychwycić problemy wykonawcze, zanim pojawią się na placu budowy.
Gdy ta rola jest dobrze spełniona, kolejne pytanie brzmi już nie „po co”, tylko „co dokładnie powinno się w niej znaleźć”.

Co powinno się w niej znaleźć
Zakres zależy od obiektu, ale są elementy, bez których trudno mówić o sensownym opracowaniu. Rozporządzenie z 20 grudnia 2021 r. wskazuje, że rysunki i opisy mają być na tyle szczegółowe, by odpowiadały specyfice robót, a nie tylko ogólnej idei budynku. W praktyce chodzi o to, by z dokumentacji dało się odczytać nie tylko „co”, ale też „jak”.
| Element | Co daje na budowie | Kiedy jest krytyczny |
|---|---|---|

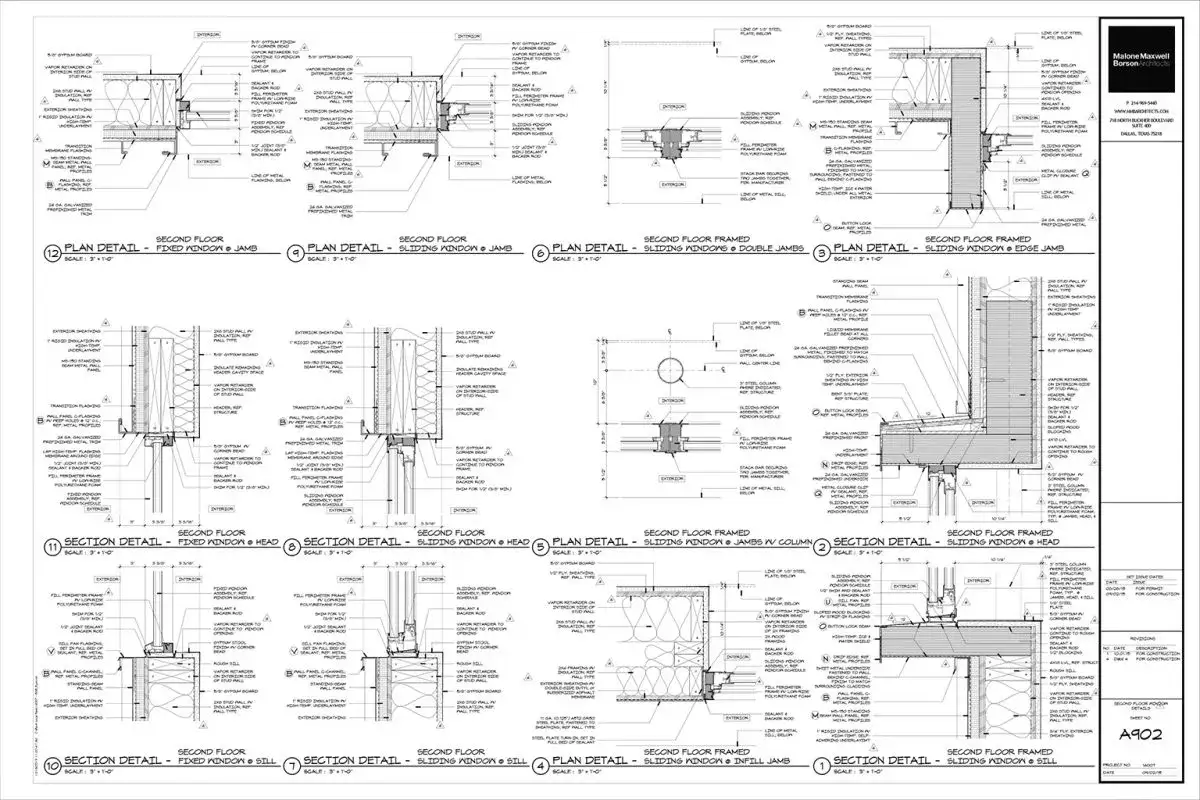

| Rysunki w skali dobranej do robót | Pokazują geometrię bez zgadywania wymiarów | Przy detalach zbrojeniowych, stalowych, fasadowych i instalacyjnych |
| Detale architektoniczne i konstrukcyjne | Ujawniają połączenia, zakotwienia, dylatacje i obróbki | Przy węzłach nośnych, narożach, schodach, balkonach i krawędziach |
| Rozwiązania materiałowe | Ustalają klasę, typ, grubość i sposób montażu | Gdy liczy się trwałość, odporność i zgodność z systemem producenta |
| Instalacje i wyposażenie techniczne | Ograniczają kolizje między branżami | W obiektach z rozbudowaną sanitarką, elektryką, HVAC albo automatyką |
| Zestawienia i przedmiary pomocnicze | Ułatwiają kosztorysowanie, zakupy i kontrolę zakresu | Na etapie ofertowania i odbioru robót |
| Opisy technologii wykonania | Porządkują kolejność robót i wymagania montażowe | Przy prefabrykacji, robotach specjalistycznych i etapowaniu prac |
Jeśli w rysunku trzeba dopowiadać to, co powinno być już pokazane, dokument jest jeszcze za mało precyzyjny. W inwestycjach prostych da się to czasem obronić, ale przy konstrukcjach żelbetowych, stalowych, drogowych czy przy skomplikowanych instalacjach szybko robi się z tego kosztowny chaos.
Jak różni się od projektu budowlanego i technicznego
Najwięcej nieporozumień bierze się z mylenia trzech różnych poziomów dokumentacji. Każdy z nich pełni inną funkcję, ma innego głównego odbiorcę i inny poziom szczegółowości. Jeśli te granice są rozmyte, inwestor płaci za opracowanie, które nie rozwiązuje problemów na budowie.
| Cecha | Projekt budowlany | Projekt techniczny | Dokumentacja wykonawcza |
|---|---|---|---|
| Główna rola | Podstawa procedury administracyjnej | Rozwinięcie rozwiązań w obrębie projektu budowlanego | Instrukcja realizacyjna i rozliczeniowa |
| Poziom szczegółowości | Umiarkowany, formalny | Średni, zależny od obiektu | Bardzo wysoki, z detalami i opisami wykonawczymi |
| Główny odbiorca | Organ i inwestor | Projektant, organ, pośrednio wykonawca | Wykonawca, kierownik budowy, nadzór |
| Zastosowanie na budowie | Punkt odniesienia | Pomaga zrozumieć rozwiązania, ale nie zastępuje instrukcji | Ma prowadzić roboty krok po kroku |
| Formalne zatwierdzenie | Tak, w zakresie przewidzianym przepisami | Nie jest odrębnie zatwierdzany | Nie wymaga odrębnego zatwierdzenia administracyjnego |
Najważniejsze rozróżnienie jest proste: projekt techniczny może być rozwinięciem, ale nie zastępuje dokumentacji wykonawczej. Jeżeli ktoś próbuje zrobić z niego kompletny pakiet dla ekipy, zwykle kończy się to dodatkowymi uzgodnieniami już na placu budowy. To szczególnie bolesne przy inwestycjach z wieloma branżami, gdzie kolizje wychodzą dopiero w praktyce.
Skoro widać już różnice między poziomami dokumentacji, warto przejść do pytania, kiedy taki pakiet naprawdę jest potrzebny, a kiedy inwestor może go zamówić jako rozsądne zabezpieczenie jakości.
Kiedy jest potrzebna przy budowie w Polsce
Na gruncie obecnych przepisów dokumentacja wykonawcza nie jest automatycznym warunkiem uzyskania pozwolenia na budowę. To ważne, bo wielu inwestorów wciąż wrzuca ją do jednego worka z dokumentami administracyjnymi, a to dwa różne porządki. Jej rola ujawnia się przede wszystkim na etapie realizacji, ofertowania i odbioru robót.
Inwestycje prywatne
W prywatnej budowie domów, hal czy obiektów usługowych taki pakiet warto zlecić zwłaszcza wtedy, gdy projekt jest nietypowy albo przewiduje dużo detali, które łatwo źle zinterpretować. Z mojego punktu widzenia najbardziej opłaca się to przy:
- budynkach z dużą liczbą połączeń konstrukcyjnych i detali montażowych,
- przebudowach i rozbudowach, gdzie trzeba pracować na istniejącym obiekcie,
- prefabrykacji, konstrukcjach stalowych i rozwiązaniach wymagających ścisłej tolerancji,
- obiektach z rozbudowanymi instalacjami i automatyka,
- inwestycjach drogowych, mostowych i transportowych, gdzie brak detalu bardzo szybko przekłada się na błąd wykonawczy.
Im bardziej złożona inwestycja, tym mniej sensu ma zostawianie czegokolwiek „do ustalenia na budowie”. To zwykle pozorna oszczędność, która wraca w postaci zmian, opóźnień i poprawek.
Przeczytaj również: Zakaz budowy domów jednorodzinnych - Co musisz wiedzieć?
Zamówienia publiczne
W zamówieniach publicznych sytuacja jest bardziej formalna, bo dokumentacja projektowa staje się częścią opisu przedmiotu zamówienia i podstawą porównania ofert. Tu precyzja ma nie tylko wymiar techniczny, ale też prawny i kontraktowy. Rozporządzenie Ministra Rozwoju i Technologii z 20 grudnia 2021 r. porządkuje zakres i formę tej dokumentacji, a w praktyce ustawia wyższe oczekiwania co do jednoznaczności materiału projektowego.
To właśnie w tym obszarze najłatwiej zrozumieć, dlaczego doprecyzowanie detali jest tak ważne. Gdy wykonawca składa ofertę na podstawie ogólnych założeń, każdy brak precyzji szybko zamienia się w ryzyko roszczeń, zmian wynagrodzenia albo sporów o to, co naprawdę wchodziło w zakres.
Dlatego przy inwestycjach publicznych opracowanie wykonawcze zwykle nie jest luksusem, tylko narzędziem porządkującym cały proces. Im większy kontrakt, tym mocniej widać, że oszczędzanie na szczegółach jest pozorne.
Kto powinien ją opracować i jak pilnować jakości
Najlepsze efekty daje sytuacja, w której dokument przygotowuje projektant z realnym doświadczeniem wykonawczym, a potem przechodzi on przez koordynację branżową. Z mojego punktu widzenia to właśnie koordynacja, a nie pojedynczy detal, najczęściej decyduje, czy budowa pójdzie gładko. Dobrze opracowany materiał nie tylko „ładnie wygląda”, ale przede wszystkim nie generuje pytań, których można było uniknąć.
| Rola | Za co odpowiada | Na co warto uważać |
|---|---|---|
| Projektant | Spójność rozwiązań, zgodność z założeniami i przepisami | Żeby dokument nie urywał detali i nie zostawiał otwartych kwestii |
| Branżyści | Koordynację instalacji, konstrukcji i architektury | Na kolizje, dostępy serwisowe i miejsca przejść przez przegrody |
| Wykonawca | Uwagi do wykonalności, logistyki i technologii robót | Na niewykonalne detale, zbyt ciasne tolerancje i brak kolejności robót |
| Inwestor | Ustalenie zakresu, priorytetów i sposobu akceptacji zmian | Na dopisywanie rzeczy „na później”, bez wpływu na koszt i termin |
Największe ryzyko pojawia się wtedy, gdy każdy uczestnik zakłada coś innego. Projektant myśli o zgodności formalnej, wykonawca o technologii, a inwestor o budżecie. Jeśli te trzy perspektywy nie zostaną połączone, dokument będzie poprawny na papierze, ale słaby w realizacji.
Ile kosztuje i od czego zależy wycena
Nie ma jednego cennika, bo cena zależy od liczby branż, stopnia szczegółowości, rodzaju obiektu i tego, czy opracowanie ma obejmować tylko rysunki, czy także zestawienia, przedmiary i koordynację międzybranżową. W praktyce dobrze wyceniony pakiet projektowy bywa tańszy niż poprawki i przestoje na budowie. To nie jest slogan, tylko codzienność na inwestycjach, gdzie zbyt ogólny projekt wraca jako seria pytań od wykonawcy.
W odniesieniu do inwestycji publicznych przy kalkulacji wartości prac projektowych rozporządzenie posługuje się wskaźnikami procentowymi. Dla nowego obiektu ta faza mieści się zwykle w widełkach 40-60% wartości prac projektowych. Przy przebudowie, nadbudowie lub rozbudowie wskaźnik rośnie o 15-30%, a przy prostszej rozbudowie poziomej o 5-15%, zależnie od złożoności robót.
Warto też pamiętać, że część opracowań towarzyszących nie jest liczona w tych kosztach jako baza dokumentacji projektowej. Chodzi między innymi o mapę do celów projektowych, dokumentację geologiczno-inżynierską, operaty środowiskowe oraz inwentaryzacje obiektów i zieleni. Dla inwestora to ważna uwaga, bo te pozycje potrafią znacząco zmienić realny budżet przygotowania budowy.
Jeśli patrzeć praktycznie, najwięcej kosztują nie same rysunki, tylko wysoka szczegółowość, wiele branż i konieczność wielokrotnej koordynacji. Tanie opracowanie bywa drogie dopiero wtedy, gdy trzeba je ratować w trakcie robót.
Na koniec warto dopiąć te detale przed wejściem ekipy na budowę
Przed startem robót sprawdziłbym przede wszystkim cztery rzeczy: zgodność z zatwierdzonym projektem, kompletność detali newralgicznych miejsc, jednoznaczność materiałów i wersjonowanie dokumentów. To są drobiazgi tylko z pozoru. W praktyce właśnie one rozstrzygają, czy wykonawca pracuje płynnie, czy co chwilę wraca po wyjaśnienia.
- Czy wszystkie rysunki są spójne między branżami.
- Czy detale połączeń, przejść i obróbek nie zostawiają miejsca na interpretację.
- Czy materiał, klasa, grubość i sposób montażu są zapisane jednoznacznie.
- Czy widać kolejność robót i punkty kontroli jakości.
- Czy dokument ma aktualną wersję, datę i jasny zakres zmian.
W dobrze prowadzonym projekcie najdroższe nie są rysunki, tylko niedopowiedzenia. Jeśli dokumentacja ma naprawdę pomagać na budowie, musi rozwiązywać wątpliwości, a nie tylko porządkować teczkę inwestora.
