Najważniejsze rzeczy, które pomagają ocenić dokument przed startem
- Projekt wyznacza trasę przewodów, średnice, armaturę, miejsce gazomierza i sposób zasilenia urządzeń.
- W domu jednorodzinnym najpierw trzeba ustalić, czy źródłem będzie gaz z sieci, czy LPG ze zbiornika.
- W polskich warunkach taka dokumentacja zwykle wchodzi w szerszy zestaw papierów budowlanych i musi trzymać się warunków technicznych.
- Największe pozycje budżetu to często przyłącze, kocioł, komin i prace dodatkowe, a nie sama dokumentacja.
- Po wykonaniu instalacji potrzebna jest próba szczelności, protokoły i późniejszy regularny przegląd.
Co obejmuje taki projekt i kiedy ma sens
W praktyce nie jest to tylko rysunek z przebiegiem rur. Dobrze zrobione opracowanie pokazuje, skąd gaz ma wejść do budynku, którędy przejdzie instalacja, gdzie staną urządzenia i jak zapewnić im bezpieczną pracę. Ja zawsze patrzę na to szerzej: projekt musi zgrać architekturę domu, kotłownię, wentylację, komin, miejsce na gazomierz i późniejszy serwis.
Najczęściej taka dokumentacja jest potrzebna przy nowym domu, przy zmianie źródła ciepła na gazowe albo przy większej przebudowie istniejącej instalacji. Według Biznes.gov.pl instalacja gazowa w budynku użytkowanym również trafia do procedury z projektem budowlanym, więc nie jest to temat, który da się załatwić wyłącznie „na słowo” z wykonawcą.
W dobrze opisanym projekcie powinny się znaleźć co najmniej takie elementy:
- źródło zasilania, czyli gaz z sieci albo LPG ze zbiornika,
- trasa przewodów wraz z przejściami przez przegrody,
- dobór średnic i materiałów rur,
- lokalizacja gazomierza, kurka głównego i ewentualnych urządzeń redukcyjnych,
- wykaz odbiorników, na przykład kotła, płyty gazowej albo podgrzewacza,
- uwagi dotyczące wentylacji i odprowadzenia spalin.
Jeśli ten etap jest zrobiony porządnie, kolejne decyzje są prostsze, a sama budowa nie zamienia się w serię przeróbek. To prowadzi prosto do pytania, jak wygląda przygotowanie dokumentacji krok po kroku.
Jak wygląda przygotowanie dokumentacji krok po kroku

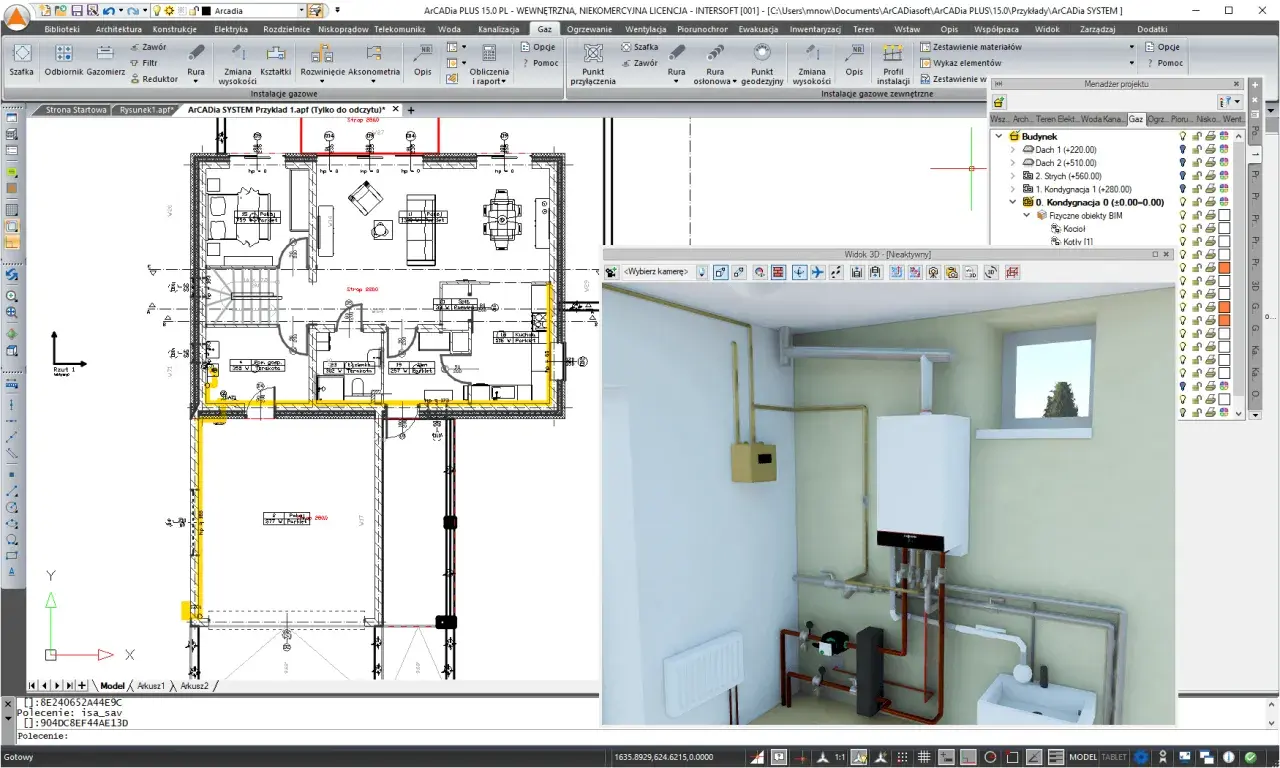

Wbrew pozorom dobry projekt nie zaczyna się od kreślenia rur. Zaczyna się od oględzin budynku i ustalenia, czy układ pomieszczeń w ogóle pozwala na sensowne poprowadzenie instalacji bez kolizji z konstrukcją, elektryką i wentylacją. Potem dopiero wchodzą obliczenia, dobór armatury i rysunki techniczne.
- Najpierw sprawdza się warunki działki i budynku, czyli dostęp do sieci, miejsce na szafkę, możliwość ustawienia kotłowni i prowadzenia przewodów.
- Następnie ustala się odbiorniki. Inaczej projektuje się dom z samą płytą gazową, a inaczej układ z kotłem kondensacyjnym i zasobnikiem c.w.u.
- Później projektant liczy średnice, spadki, odcinki i miejsca przejść przez ściany oraz stropy.
- Na końcu powstaje opis techniczny, rysunki, zestawienie materiałów i dokumenty do zgłoszenia lub dalszego procedowania.
- Po akceptacji dokumentacji instalacja jest wykonywana, a potem trzeba zrobić próbę szczelności i odebrać całość protokołem.
Najgorszy błąd to odwrócenie tej kolejności, czyli kupowanie urządzeń przed sprawdzeniem warunków technicznych. Kocioł, komin i miejsce na gazomierz muszą pasować do projektu, a nie odwrotnie. Z tego punktu już bardzo blisko do samych zasad technicznych, które w takim opracowaniu decydują o wszystkim.

Najważniejsze zasady techniczne, których nie wolno ominąć
Tu nie ma miejsca na dowolność. Instalacja gazowa musi być tak poprowadzona, żeby była szczelna, trwała i możliwa do kontroli. W praktyce oznacza to konkretne odległości, właściwe materiały i brak dróg na skróty. Jeśli projektant tego nie dopilnuje, wykonawca po prostu nie powinien brać odpowiedzialności za montaż.
Trasa przewodów
Przewodów nie prowadzi się przez pomieszczenia mieszkalne. To jedna z tych zasad, które brzmią banalnie, ale w remoncie potrafią zablokować cały układ. W budynku przewody powinny iść tak, by dało się je skontrolować, serwisować i zabezpieczyć przed uszkodzeniem. W piwnicach prowadzi się je zwykle po ścianach albo pod stropem, a na kondygnacjach nadziemnych liczy się czytelny dostęp i brak kolizji z innymi instalacjami.
Materiały i łączenia
W domu jednorodzinnym najczęściej spotyka się rozwiązania stalowe albo miedziane, ale nie ma tu miejsca na dowolne mieszanie systemów. Odcinek zewnętrzny i przejście przez ścianę muszą być zaprojektowane zgodnie z wymaganiami szczelności oraz odporności mechanicznej. Ważny jest też sposób łączenia rur, bo nie każde połączenie pasuje do każdej strefy budynku.
Ja zwracam szczególną uwagę na to, czy projekt przewiduje miejsce na naturalne wydłużenia cieplne przewodów. Instalacja nie może pracować „na sztywno”, bo wtedy po kilku sezonach zaczynają się naprężenia, drobne nieszczelności i niepotrzebne poprawki.
Przeczytaj również: Kratka wentylacyjna z blokadą ciągu wstecznego - Czy warto?
Gazomierz, szafka i urządzenia redukcyjne
Elementy pomiarowe i armatura odcinająca muszą być dostępne, wentylowane i bezpieczne. Urządzenia redukcyjne lokalizuje się na zewnątrz budynku, a gazomierz nie powinien trafiać do miejsc wilgotnych albo przypadkowych wnęk. W praktyce oznacza to szafkę, którą da się obsłużyć i skontrolować bez gimnastyki.
Warto pamiętać o odległościach między przewodami gazowymi a innymi instalacjami. Liczy się nie tylko bezpieczeństwo, ale też możliwość późniejszej konserwacji. Typowe błędy zaczynają się właśnie tutaj, bo ktoś na etapie koncepcji zakłada „jakoś się zmieści”, a potem cała ściana trafia do przeróbki.
To wszystko sprawia, że projekt gazowy nie jest zadaniem czysto rysunkowym, tylko układanką z przepisów, ergonomii i praktyki wykonawczej. Kolejna decyzja, która mocno wpływa na cały układ, to wybór źródła gazu.

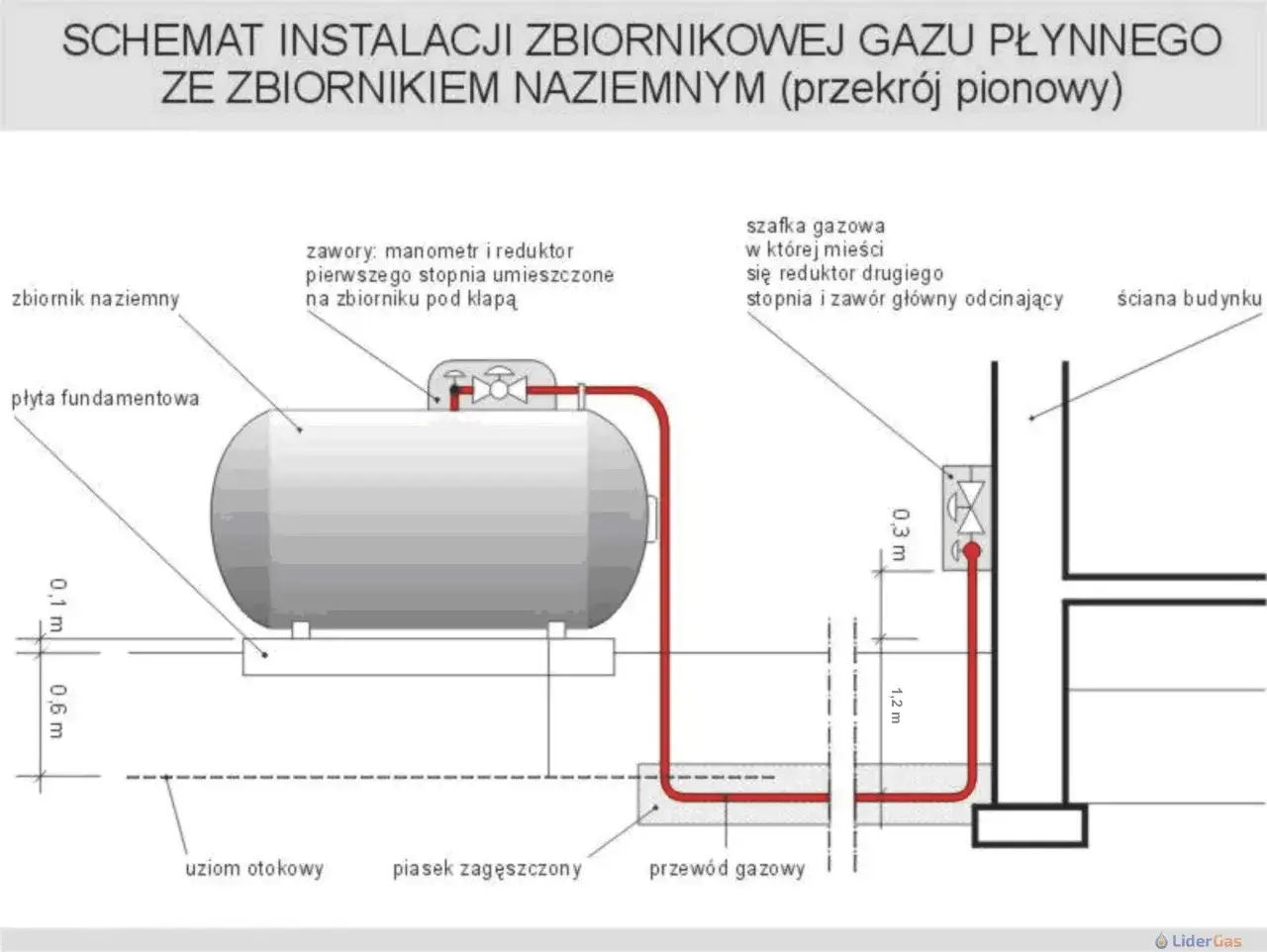

Gaz z sieci czy LPG ze zbiornika
To jedna z pierwszych decyzji, jakie trzeba podjąć, bo od niej zależą formalności, koszty i logika całej instalacji. Jak przypomina PSP w Opolu, w jednym budynku nie łączy się gazu z sieci i gazu płynnego. To ważne nie tylko z punktu widzenia przepisów, ale też późniejszego użytkowania i serwisu.
| Wariant | Co daje | Na co uważać |
|---|---|---|
| Gaz z sieci | Wygodna eksploatacja i brak potrzeby obsługi zbiornika | Trzeba mieć dostęp do sieci i przejść formalności przyłączeniowe |
| LPG ze zbiornika | Działa tam, gdzie sieci nie ma albo jest zbyt daleko | Wymaga miejsca na działce, dodatkowych warunków technicznych i właściwego usytuowania zbiornika |
Gaz z sieci zwykle wygrywa wygodą, ale nie wszędzie jest dostępny. LPG ma sens na działkach poza zasięgiem sieci, zwłaszcza gdy inwestor chce mieć pełną autonomię energetyczną. W jednej z tegorocznych wycen rynkowych kompletny układ ze zbiornikiem dzierżawionym i kotłem kondensacyjnym dla domu około 140 m² zamykał się w przedziale 10 000-17 000 zł, co dobrze pokazuje, że skala kosztów zależy od całego systemu, a nie od jednego elementu.
Gdy ta decyzja jest już podjęta, można realnie policzyć budżet i zobaczyć, gdzie pieniądze uciekają najszybciej.
Ile kosztuje dokumentacja i cała inwestycja
Najczęściej inwestor widzi tylko cenę projektu, a potem zaskakuje go reszta wydatków. Ja wolę rozkładać budżet na części, bo dopiero wtedy widać, czy gaz w domu naprawdę się spina ekonomicznie. Sama dokumentacja zwykle nie jest największą pozycją, ale bez niej nie ruszysz dalej.
| Pozycja | Orientacyjny koszt | Kiedy pojawia się najczęściej |
|---|---|---|
| Dokumentacja i formalności | 1500-2500 zł | Przy nowej instalacji lub większej przebudowie |
| Projekt przyłącza i geodezja | 2500-3500 zł | Gdy trzeba doprowadzić gaz do budynku od strony sieci |
| Wykonanie przyłącza | 4000-7000 zł | Prace ziemne, skrzynka, rury i włączenie do budynku |
| Kocioł gazowy kondensacyjny | 8000-14 000 zł | Jeśli źródłem ciepła ma być nowoczesny kocioł |
| Adaptacja komina | 2500-4000 zł | Gdy trzeba dostosować odprowadzenie spalin |
| Montaż i uruchomienie | 3000-5000 zł | Robocizna, regulacja i pierwsze uruchomienie |
| Zasobnik c.w.u. i osprzęt hydrauliczny | 4000-6000 zł | Gdy instalacja ma także przygotowywać ciepłą wodę użytkową |
W praktyce pełny koszt rośnie najbardziej tam, gdzie dochodzą przeróbki komina, dłuższe przyłącze albo dodatkowe urządzenia. Jeśli dom jest już na zaawansowanym etapie, każda zmiana trasy przewodów może podbić budżet bardziej niż sama dokumentacja. I właśnie dlatego tak ważne są typowe błędy, które najłatwiej wyłapać na etapie projektu.
Najczęstsze błędy, które wychodzą dopiero na budowie
Największym problemem nie jest brak estetyki rysunku, tylko projektowanie bez uwzględnienia realnego układu domu. Widziałem już dokumentacje, które wyglądały poprawnie na papierze, ale rozbijały się o strop, drzwi techniczne, szacht wentylacyjny albo zwykły brak miejsca na serwis kotła.
- Zbyt późne ustalenie źródła gazu, przez co zmienia się cały układ instalacji.
- Pomijanie kolizji z elektryką, wodą, wentylacją i kominami.
- Brak miejsca serwisowego przy gazomierzu, kurku głównym i urządzeniu grzewczym.
- Projektowanie „pod dziś”, bez zostawienia zapasu na przyszły remont albo rozbudowę.
- Oszczędzanie na dokumentacji, a potem płacenie dwa razy za poprawki i odtworzenia.
Najdroższe są poprawki wykonywane po tynkach, okładzinach i zabudowach. Wtedy nawet drobna zmiana trasy przewodu oznacza kurz, opóźnienia i kolejne protokoły. Jeśli chcesz ograniczyć ryzyko, zostaje ostatni etap, czyli odbiór i sprawdzenie, czy wszystko rzeczywiście jest gotowe do pracy.
Co warto mieć dopięte, zanim projekt trafi do wykonawcy
Na finiszu inwestycji nie patrzę już tylko na to, czy instalacja „działa”. Sprawdzam, czy da się ją bezpiecznie serwisować, czy dokumenty są kompletne i czy użytkownik domu wie, co ma robić w razie awarii. To właśnie te elementy odróżniają poprawnie zamontowany układ od instalacji, która po pierwszym sezonie zaczyna generować kłopoty.
- protokół próby szczelności bez zastrzeżeń,
- zgodność wykonania z dokumentacją albo opisane zmiany powykonawcze,
- dostęp do kurka głównego, gazomierza i szafki,
- sprawdzona wentylacja i odprowadzenie spalin,
- instrukcja użytkowania dla domowników,
- termin pierwszego i kolejnych przeglądów wpisany do kalendarza.
Jeśli miałbym zostawić jedną praktyczną wskazówkę, powiedziałbym tak: dobry gazowy układ w domu zaczyna się od logiki całego budynku, a dopiero potem przechodzi w rury, armaturę i urządzenia. Kto to odwraca, zwykle płaci za poprawki, zanim zdąży cieszyć się ogrzewaniem i wygodą użytkowania.
