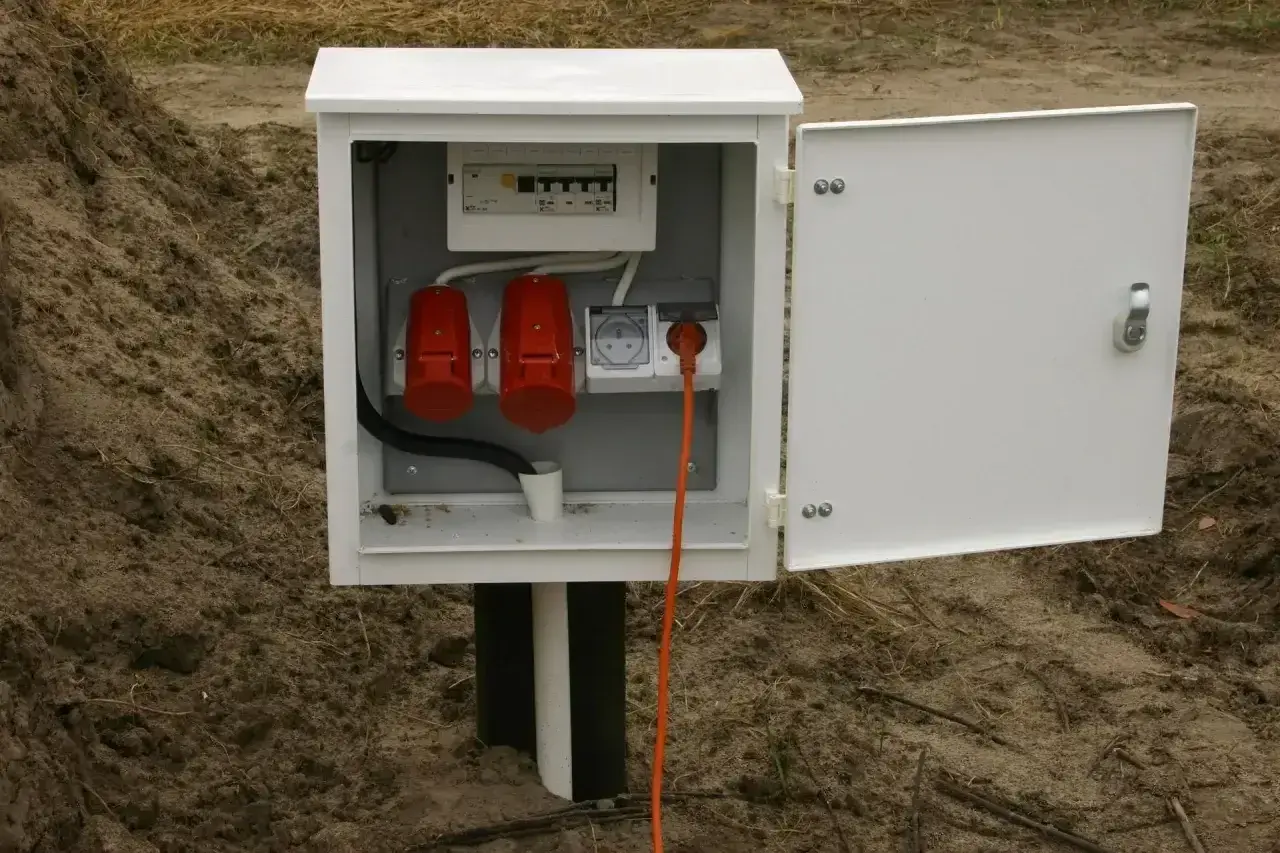

Prąd na budowie trzeba zaplanować wcześniej niż beton czy więźbę. W praktyce taryfa budowlana PGE sprowadza się do dwóch decyzji: jak zorganizować zasilanie placu budowy i jaką grupę taryfową wybrać, żeby rachunek nie zaskoczył po pierwszych tygodniach pracy. Ja w takich tematach rozdzielam od razu formalności od kosztów, bo dopiero razem pokazują pełny obraz.
Najważniejsze informacje, które warto mieć pod ręką
- Na placu budowy najczęściej stosuje się zasilanie tymczasowe i grupy taryfowe z rodziny C, a nie domowe G.
- We wniosku trzeba wskazać m.in. dane działki, moc, termin poboru energii oraz to, czy chodzi o zasilanie docelowe, czy plac budowy.
- W PGE zasilanie tymczasowe jest rozwiązaniem na czas określony, zwykle do 12 miesięcy.
- W 2026 r. dla grup C1xx na obszarze PGE Dystrybucji sama dystrybucja obejmuje m.in. 8,04 zł/kW/m-c brutto, 0,3159 zł/kWh brutto i 5,54 zł/m-c opłaty abonamentowej.
- Do rachunku dochodzi jeszcze cena energii czynnej z cennika sprzedawcy, więc sama stawka dystrybucyjna nie pokazuje pełnego kosztu.
Czym jest prąd budowlany w PGE i dlaczego nie warto mieszać go z domowym
Na budowie nie chodzi o żadną magiczną, osobną „promocję”, tylko o właściwie dobrane zasilanie dla obiektu w trakcie robót. W praktyce plac budowy podpina się pod grupy taryfowe z rodziny C, a nie pod domowe G, bo inny jest cel korzystania z energii, inny profil zużycia i zwykle inny sposób rozliczania.
Ja patrzę na to w prosty sposób: energia jest rozliczana w cenniku sprzedawcy, a dystrybucja w taryfie operatora sieci. W formularzach PGE dla grupy C1x pojawia się napięcie 230/400 V oraz moc umowna do 40 kW, z zabezpieczeniem do 63 A, więc to rozwiązanie jest typowo robocze, a nie mieszkaniowe.
Warto też od razu rozumieć pojęcie zasilania tymczasowego. To dostawa energii na czas budowy, remontu albo rozbudowy, z urządzeniami, które po zakończeniu prac można zdemontować. W praktyce taki wariant ma działać krótko i nie jest projektem „na lata”. Gdy to uporządkujemy, można przejść do wniosku i dokumentów.
Jak złożyć wniosek o przyłączenie placu budowy
Najwięcej czasu traci się nie na samą umowę, tylko na brak danych albo źle oszacowaną moc. Proces da się jednak przejść bez nerwów, jeśli przygotujesz komplet dokumentów i od razu zaznaczysz, że chodzi o plac budowy, a nie o zasilanie docelowe.
- Ustal, czy potrzebujesz przyłączenia docelowego, czy tylko tymczasowego zasilania placu budowy.
- Sprawdź moc przyłączeniową w projekcie albo poproś o pomoc elektryka lub projektanta.
- Przygotuj dane działki, adres, plan zabudowy lub szkic sytuacyjny oraz oświadczenie o tytule prawnym do nieruchomości.
- Jeśli działasz jako firma, dołącz też odpowiedni wpis z rejestru albo upoważnienie pełnomocnika.
- Złóż wniosek online lub w wymaganej formie papierowej i poczekaj na warunki przyłączenia oraz dalsze kroki umowne.
Na formularzu trzeba zwykle podać także przewidywany termin poboru energii, numer PPE albo numer licznika, jeśli chodzi o zmianę parametrów zasilania, oraz informację, czy obiekt ma być zasilany docelowo czy tymczasowo. Sama obsługa wniosku online jest prosta, ale sensowny bilans mocy nadal robi różnicę. Dopiero po tym sensownie wybiera się wariant rozliczenia, bo bez danych o mocy łatwo przepłacić.
Którą grupę taryfową wybrać na budowie
Najczęściej wybór sprowadza się do dwóch scenariuszy: prostszej grupy C11 albo strefowej C12. Jeśli ekipa pracuje w podobnych godzinach i nie chcesz pilnować, kiedy włącza się sprzęt, C11 jest zwykle najbardziej przewidywalna. Jeśli zaś część poboru da się świadomie przesunąć na tańsze godziny, strefa czasowa może mieć sens.
| Wariant | Kiedy ma sens | Mój komentarz |
|---|---|---|
| C11 | Gdy prace trwają równomiernie w ciągu dnia i zużycie nie jest łatwe do przesuwania. | To najprostszy wybór na większości budów, bo nie wymaga pilnowania godzin. |
| C12a / C12b | Gdy część poboru można przenieść na tańszą strefę i ktoś realnie nad tym panuje. | Opłaca się dopiero przy dyscyplinie organizacyjnej, a nie „na wszelki wypadek”. |
| Zasilanie tymczasowe | Gdy budowa ma skończyć się w przewidywalnym czasie, a instalacja robocza ma być demontowana po zakończeniu prac. | Dobre rozwiązanie na etap robót, ale nie warto zostawiać go jako półśrodka po oddaniu domu. |
W praktyce najwięcej sensu ma prosta zasada: jeśli budowa żyje własnym rytmem i nie chcesz jej podporządkowywać zegarkowi, wybierasz C11. Jeśli masz pewność, że część dużych poborów będzie pracować w określonych oknach czasowych, można rozważyć strefę. Gdy budynek jest już blisko zakończenia, kluczowe staje się nie tyle same oznaczenie taryfy, ile przygotowanie przejścia na docelową umowę. Najlepiej widać to na liczbach, więc policzmy rachunek na 2026 rok.
Ile kosztuje prąd na budowie w 2026 roku
Na obszarze PGE Dystrybucji dla grup C1xx opłaty brutto wyglądają tak: składnik stały stawki sieciowej wynosi 8,04 zł/kW/m-c, składnik zmienny 0,3159 zł/kWh, stawka jakościowa 0,0407 zł/kWh, opłata OZE 0,0090 zł/kWh, opłata kogeneracyjna 0,0037 zł/kWh, opłata mocowa 0,2699 zł/kWh, a opłata abonamentowa w rozliczeniu jednomiesięcznym 5,54 zł/m-c.
| Składnik | Stawka brutto | Co oznacza w praktyce |
|---|---|---|
| Składnik stały stawki sieciowej | 8,04 zł/kW/m-c | Rośnie wraz z zamówioną mocą, więc zbyt duża rezerwa kosztuje co miesiąc. |
| Składnik zmienny stawki sieciowej | 0,3159 zł/kWh | Płacisz za rzeczywiste zużycie energii w sieci. |
| Stawka jakościowa | 0,0407 zł/kWh | Stały element dystrybucji doliczany do każdej kilowatogodziny. |
| Opłata OZE | 0,0090 zł/kWh | Ustawowy składnik doliczany do zużycia. |
| Opłata kogeneracyjna | 0,0037 zł/kWh | Niewielka, ale realna pozycja na rachunku. |
| Opłata mocowa | 0,2699 zł/kWh | Jedna z pozycji, które najbardziej podbijają koszt przy większym poborze. |
| Opłata abonamentowa | 5,54 zł/m-c | Koszt rozliczenia, niezależny od tego, ile faktycznie zużyjesz. |
Przyjmijmy prosty przykład: 10 kW mocy i 500 kWh zużycia w miesiącu. Same opłaty dystrybucyjne dają wtedy około 405,54 zł brutto, zanim doliczysz energię czynną z cennika sprzedawcy. To pokazuje rzecz, którą inwestorzy często bagatelizują: na budowie rachunek rośnie nie tylko przez zużycie, ale też przez moc i opłaty stałe. Jeśli ktoś bierze „na zapas” zbyt duży przydział mocy, płaci za komfort organizacyjny każdego miesiąca. Na papierze wszystko wygląda prosto, ale to właśnie tu pojawiają się najdroższe błędy.
Najczęstsze błędy, które robią inwestorzy
W tym temacie najczęściej przegrywa nie stawka za kWh, tylko organizacja. Z mojego doświadczenia najbardziej bolą błędy, które wydają się drobiazgiem na etapie projektu, a potem generują przestoje, dopłaty albo konieczność składania kolejnych wniosków.
- Zbyt niska moc przyłączeniowa - sprzęt wybija zabezpieczenia, a ekipa traci czas na obejścia zamiast pracować.
- Mylenie placu budowy z domem - domowe rozliczenie nie jest właściwym rozwiązaniem dla etapu robót.
- Niepełny wniosek - brak szkicu, tytułu prawnego albo informacji o docelowym sposobie zasilania opóźnia sprawę.
- Brak konsultacji z elektrykiem - bez bilansu mocy łatwo zamówić za mało albo niepotrzebnie za dużo.
- Zostawienie zasilania tymczasowego po zakończeniu budowy - to najprostsza droga do niepotrzebnych kosztów i formalnego bałaganu.
- Ignorowanie opłat stałych - część inwestorów patrzy tylko na energię, a później dziwi się rachunkowi.
Najbardziej opłaca się więc nie „kombinować z taryfą”, tylko dobrze policzyć moc, przewidzieć rytm prac i od razu załatwić właściwy typ zasilania. Gdy budowa zaczyna się domykać, ważny staje się kolejny krok: przejście na umowę dla gotowego budynku. To właśnie wtedy można odzyskać prostsze i często tańsze rozliczenie. Gdy budowa dobiega końca, zmiana umowy na docelową potrafi oszczędzić więcej niż kombinowanie z samą stawką.
Kiedy przejść z budowy na umowę dla gotowego domu
Przejście na docelową umowę warto planować od momentu, gdy budynek jest już faktycznie przygotowany do użytkowania. W praktyce oznacza to koniec typowych robót, uporządkowaną instalację i gotowość do tego, by energia była rozliczana jak w zwykłym obiekcie mieszkalnym, a nie jak na placu budowy.
Po co to robić od razu? Bo plac budowy rozlicza się inaczej niż dom. Jeśli budynek jest już zamknięty, a instalacja działa normalnie, utrzymywanie rozwiązania tymczasowego zwykle nie ma sensu. Wtedy najczęściej przechodzi się na taryfę domową, zwykle G11 albo G12, zależnie od profilu zużycia. Jeśli planujesz pompę ciepła, ogrzewanie elektryczne albo ładowanie samochodu, warto spojrzeć na przyszłe rachunki szerzej niż tylko przez pryzmat samej budowy.
Ja zawsze doradzam jedno: nie czekaj z tą zmianą do momentu, aż ktoś przypomni sobie o niej przy kolejnej fakturze. Im szybciej uporządkujesz zasilanie po zakończeniu robót, tym mniej płacisz za rozwiązanie, które już przestało być potrzebne. Zostało jeszcze jedno praktyczne pytanie: co sprawdziłbym przed podpisaniem umowy, żeby nie wpaść w typowe koszty i opóźnienia?
Co bym sprawdził przed podpisaniem umowy z PGE
Gdybym miał ułożyć ten temat od zera, zacząłbym od prostego checklistu. To nie jest efektowne, ale właśnie takie rzeczy najczęściej oszczędzają pieniądze i nerwy.
- Czy wniosek dotyczy placu budowy, a nie zasilania docelowego.
- Czy moc przyłączeniowa uwzględnia jednoczesną pracę najważniejszych urządzeń.
- Czy mam komplet dokumentów: tytuł prawny, szkic sytuacyjny i ewentualne pełnomocnictwo.
- Czy wiem, że do rachunku dochodzą opłaty stałe, a nie tylko cena energii.
- Czy po zakończeniu robót od razu przejdę na docelowe rozliczenie.
Jeśli chcesz podejść do sprawy rozsądnie, traktuj prąd na budowie jak osobny element harmonogramu, a nie drobiazg do załatwienia „przy okazji”. Dobrze dobrana moc, właściwa grupa taryfowa i szybkie przejście na umowę dla gotowego domu robią większą różnicę niż pogoń za pozornie najniższą stawką. W praktyce to właśnie ten porządek decyduje, czy energia na budowie będzie tylko kosztem technicznym, czy jednym z tych wydatków, które niepotrzebnie rozjeżdżają budżet.
