Sieć energetyczna, gazowa albo wodociągowa na działce nie musi od razu przekreślać projektu, ale bez uporządkowania spraw prawnych potrafi zatrzymać budowę na długo. W praktyce chodzi o to, by ustalić, kto ma prawo wejść na teren, w jakim zakresie i na jakich warunkach. W tym tekście rozkładam na czynniki pierwsze służebność przesyłu: od sprawdzenia działki i dokumentów, przez umowę lub sąd, po wynagrodzenie i typowe pułapki przy inwestycji.
Najpierw sprawdź kolizje, potem ustal zakres prawa i dopiero projektuj
- Najważniejsze źródła danych to mapa do celów projektowych, Geoportal, GESUT, księga wieczysta i miejscowy plan albo decyzja WZ.
- Obecność kabla, rury lub innego urządzenia nie zawsze blokuje budowę, ale często wymusza zmianę projektu albo przesunięcie obiektu.
- Prawo dla przedsiębiorcy zwykle ustala się umową, a w razie sporu także przez sąd.
- Wynagrodzenie zależy przede wszystkim od pasa zajęcia, dostępu do urządzeń i realnego ograniczenia korzystania z gruntu.
- W umowie trzeba opisać nie tylko przebieg sieci, ale też wejście na teren, naprawy, odtworzenie nawierzchni i ewentualną relokację urządzeń.
Na czym polega obciążenie działki pod sieć i kiedy naprawdę ma znaczenie
W Kodeksie cywilnym chodzi o sytuację, w której nieruchomość można obciążyć na rzecz przedsiębiorcy prowadzącego infrastrukturę liniową. To praktyczne rozwiązanie dla kabli, rur, przewodów i podobnych urządzeń, które muszą przebiegać przez cudzy grunt albo wymagają stałego dostępu w razie awarii, przeglądu czy modernizacji. Właściciel nie traci własności działki, ale oddaje przedsiębiorcy ściśle określony zakres korzystania z jej części.
To ważne szczególnie przy inwestycjach budowlanych, bo problem zwykle nie zaczyna się od samej obecności kabla, tylko od kolizji z projektem. Jeśli w pasie przewidzianym pod fundament, podjazd, ogrodzenie, plac składowy albo drogę technologiczną biegnie linia energetyczna lub kanał techniczny, trzeba od razu sprawdzić, czy da się zmienić układ obiektu, czy konieczna będzie przebudowa urządzeń. Ja w takich sprawach patrzę najpierw na faktyczny przebieg infrastruktury, a dopiero potem na to, co pokazuje opis w dokumentach.
W praktyce ta służebność dotyczy nie tylko budowy nowej sieci. Równie często porządkuje stan starych urządzeń, które od lat znajdują się na cudzym gruncie bez jasnego tytułu prawnego. To właśnie wtedy właściciel i przedsiębiorca najczęściej wracają do stołu, bo bez uregulowania sytuacji każda większa przebudowa staje się ryzykiem. Następny krok jest więc prosty: najpierw trzeba sprawdzić, co naprawdę jest w terenie i w papierach.

Co sprawdzić przed projektem, zanim ruszy geodeta i projektant

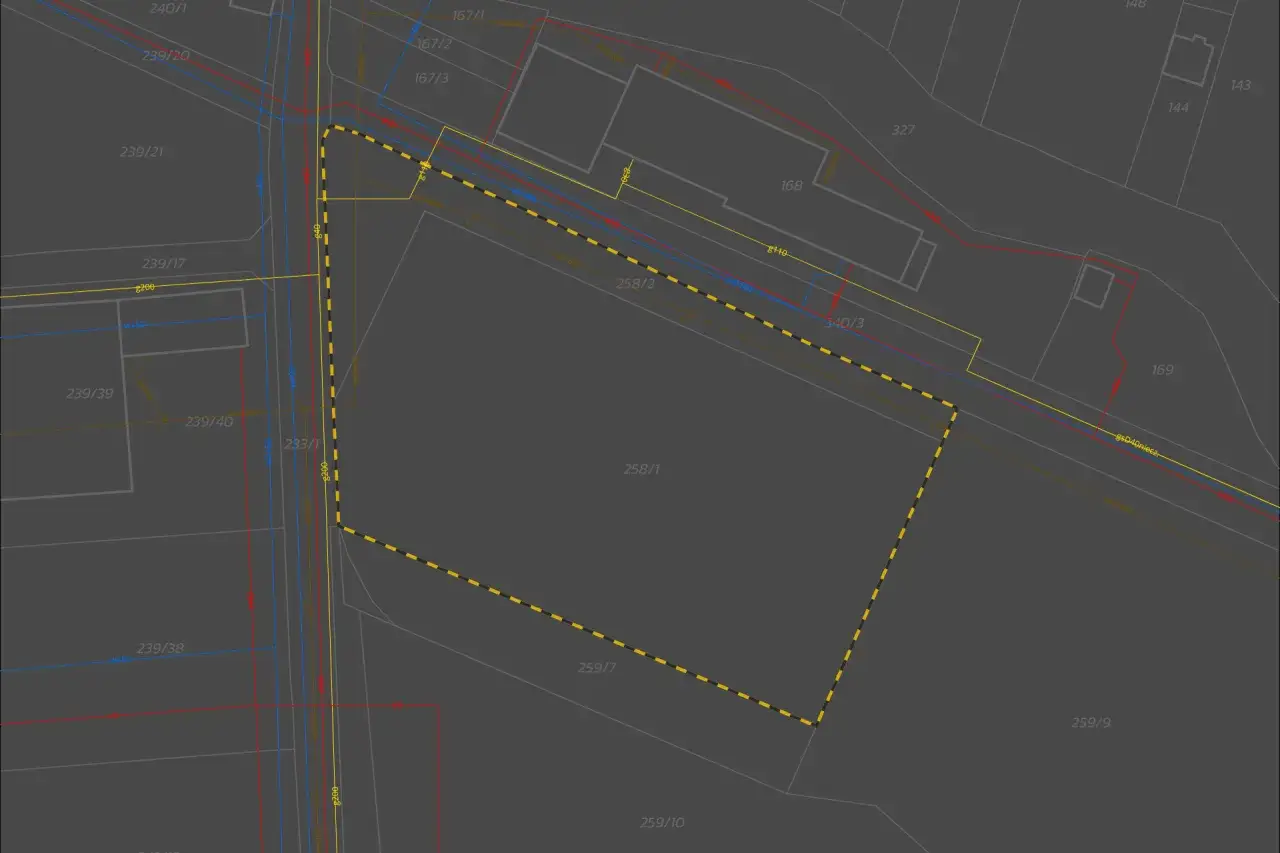

Tu liczy się porządek, nie intuicja. Geoportal udostępnia dane GESUT i ewidencji gruntów, więc pozwala szybko wychwycić, czy przez działkę przechodzą sieci, których nie widać gołym okiem. Dla inwestora budowlanego to dobry punkt startowy, ale nie jedyny. Sama mapa z internetu nie zastępuje mapy do celów projektowych ani wizji lokalnej, bo przebieg urządzeń podziemnych bywa bardziej skomplikowany niż prosty ślad na ekranie.
| Co sprawdzić | Co daje | Dlaczego to ważne |
|---|---|---|
| MPZP albo decyzję WZ | Pokazuje przeznaczenie terenu i ograniczenia zabudowy | Bez tego łatwo zaprojektować obiekt w miejscu, w którym w ogóle nie powinien stanąć |
| Księgę wieczystą | Weryfikuje stan prawny nieruchomości | Trzeba wiedzieć, kto może podpisywać umowy i czy działka nie ma obciążeń, które zmienią sposób prowadzenia robót |
| EGiB i GESUT | Pokazują granice działki oraz istniejące i projektowane sieci | Pozwalają ustalić, czy kolizja jest realna, a nie tylko domniemana |
| Mapę do celów projektowych | Stanowi podstawę do projektu branżowego | To na niej projektant wyznacza odległości, rzędne i strefy kolizyjne |
| Warunki przyłączenia | Określają wymagania operatora dla nowego przyłącza | To osobny dokument od samego prawa do korzystania z gruntu, ale bez niego łatwo utknąć na etapie uzgodnień |
Jeśli planujesz obiekt z nowymi mediami, pamiętaj też, że warunki przyłączenia składa się do operatora sieci, a nie załatwia „przy okazji” w tym samym piśmie co resztę formalności. To drobny szczegół, który w praktyce oszczędza tygodnie nerwowego biegania między biurem projektu a gestorami sieci. Po takim przeglądzie dopiero widać, czy problem jest czysto formalny, czy już wymaga zmiany samego układu zabudowy.
To prowadzi wprost do pytania, kiedy sieć naprawdę blokuje inwestycję, a kiedy da się ją po prostu obejść projektem.
Czy sieć na działce blokuje projekt i pozwolenie
Nie zawsze. Sam fakt, że przez teren przechodzi przewód albo rura, nie oznacza automatycznego zakazu budowy. Problem pojawia się wtedy, gdy planowany obiekt wchodzi w strefę eksploatacyjną, w pas potrzebny do konserwacji albo w miejsce, z którego przedsiębiorca musi mieć swobodny dostęp do urządzeń. Wtedy projektant musi sprawdzić, czy wystarczy korekta lokalizacji budynku, czy trzeba przesunąć samą sieć.
Najprościej myśleć o tym tak: jedna rzecz to fizyczna obecność infrastruktury, a druga to prawo do jej obsługi i naprawy. Czasem można zbudować obiekt obok przewodu bez większych problemów. Innym razem nawet niewielka zmiana poziomu terenu, zjazdu albo ogrodzenia zamyka dostęp do urządzeń i wtedy inwestycja wymaga dodatkowych uzgodnień. Przy halach, drogach wewnętrznych i placach manewrowych problem widać szczególnie szybko, bo ciężki sprzęt potrzebuje nie tylko miejsca na sam budynek, ale też bezpiecznej strefy pracy.
| Sytuacja | Co zwykle oznacza | Na co uważać |
|---|---|---|
| Sieć biegnie poza planowanym obrysem obiektu | Budowa bywa możliwa bez większej zmiany koncepcji | Trzeba zachować dostęp do urządzeń i sprawdzić strefy ochronne |
| Sieć przecina fundament, drogę lub plac składowy | Pojawia się kolizja projektowa | Najczęściej potrzebna jest zmiana projektu albo przebudowa urządzenia |
| Przewód znajduje się pod planowanym dojazdem dla ciężarówek | Ryzyko uszkodzenia podczas robót i eksploatacji | Warto od razu sprawdzić nośność, sposób zabezpieczenia i możliwość awaryjnego wejścia ekipy |
| Na działce jest stary, nie do końca opisany kabel lub rura | Brak pewności co do tytułu prawnego i zakresu korzystania | Potrzebne są dokumenty od przedsiębiorcy, a czasem także porządkowanie stanu prawnego przed rozpoczęciem budowy |
Właśnie dlatego przy inwestycji nie wystarczy sam projekt architektoniczny. Potrzebny jest jeszcze rozsądny dialog z gestorami sieci, bo czasem kilka metrów korekty na papierze oszczędza kilka tygodni przestoju na budowie. Jeśli kolizji nie da się ominąć, trzeba przejść do formalnego ustanowienia prawa korzystania z gruntu.
Jak ustanawia się tę służebność w praktyce
Najczęściej zaczyna się od negocjacji. Strony ustalają przebieg urządzeń, szerokość pasa, zasady wejścia na teren, sposób napraw i wysokość wynagrodzenia. W praktyce kończy się to umową, a oświadczenie właściciela zwykle składa się w formie aktu notarialnego, bo przy nieruchomości forma ma realne znaczenie. Dobrze przygotowana umowa nie powinna być lakoniczna. Im mniej ogólników, tym mniej sporów później.
- Opisuje się dokładny przebieg urządzeń i pas, z którego przedsiębiorca może korzystać.
- Określa się, czy prawo obejmuje tylko eksploatację, czy także naprawy, modernizacje i awarie.
- Wskazuje się sposób wejścia na teren oraz obowiązek przywrócenia nawierzchni po robotach.
- Dołącza się mapę albo szkic sytuacyjny, żeby nie było wątpliwości, gdzie kończy się uprawnienie.
- W razie potrzeby ustala się wpis do księgi wieczystej, bo to porządkuje stan prawny na lata.
Jeśli porozumienie nie wychodzi, sprawa nie kończy się w martwym punkcie. Art. 3052 Kodeksu cywilnego daje podstawę do żądania ustanowienia prawa za odpowiednim wynagrodzeniem, gdy jest ono konieczne do właściwego korzystania z urządzeń. To ważne dla obu stron, bo zarówno przedsiębiorca, jak i właściciel mogą iść do sądu, zamiast trwać w stanie ciągłego sporu. Z perspektywy inwestora budowlanego to zwykle moment, w którym warto zatrzymać roboty przygotowawcze i najpierw zamknąć kwestie prawne, a dopiero potem wchodzić sprzętem w teren.
Po ustaleniu samego prawa przychodzi drugi temat, zwykle najtrudniejszy w rozmowach: ile to ma kosztować i za co właściwie płaci jedna ze stron.
Jak liczyć wynagrodzenie i czego nie wolno w nim pominąć
Nie ma tu jednej ustawowej stawki. Wynagrodzenie zależy od tego, jak bardzo ograniczane jest korzystanie z działki i jak trwałe jest obciążenie. Przy wycenie patrzę przede wszystkim na pas zajęcia, rodzaj urządzenia, dostęp serwisowy i wpływ na przyszłe wykorzystanie terenu. Inaczej wycenia się kabel biegnący skrajem działki, a inaczej magistralę, która przecina obszar planowany pod zabudowę albo parking dla maszyn.
| Co wpływa na kwotę | Dlaczego ma znaczenie |
|---|---|
| Szerokość i przebieg pasa | Im większy obszar wyłączony lub ograniczony, tym większa strata dla właściciela |
| Rodzaj urządzenia | Linia wysokiego napięcia, gazociąg czy kanalizacja techniczna powodują różny zakres ograniczeń |
| Potrzeba stałego dojazdu | Dostęp do awarii, przeglądów i modernizacji podnosi ciężar obciążenia gruntu |
| Wpływ na wartość nieruchomości | Jeśli działka traci możliwość zabudowy albo traci funkcję magazynową, wynagrodzenie zwykle rośnie |
| Zakres rekultywacji po robotach | Trzeba uwzględnić odtworzenie nawierzchni, zieleni, ogrodzeń lub zjazdów |
W praktyce ważne jest też rozróżnienie między jednorazowym wynagrodzeniem a świadczeniem okresowym. Jedno zamyka sprawę od razu, drugie rozkłada ciężar w czasie, ale bywa mniej wygodne dla stron, bo wymaga stałego pilnowania rozliczeń. Do tego dochodzi jeszcze podatkowy detal, który wiele osób pomija: wynagrodzenie za ustanowienie tego prawa jest co do zasady zwolnione z PIT na podstawie obowiązujących przepisów. To nie jest margines, tylko realny element kalkulacji, zwłaszcza przy większych działkach i inwestycjach liniowych.
Najczęściej jednak największy błąd nie leży w samej kwocie, tylko w tym, że ktoś liczy pieniądze bez pełnego opisu ograniczeń. Jeśli w umowie nie ma porządnego zapisu o dostępie, naprawach i odtworzeniu terenu, spór wraca przy pierwszej awarii albo przy przebudowie. I wtedy koszt robi się większy niż pierwotna negocjacja.
To dobry moment, żeby przejść do błędów, które w budowlance naprawdę potrafią wywrócić harmonogram.
Najczęstsze błędy przy inwestycjach, które potem blokują harmonogram
- Sprawdzanie tylko mapy z biura, bez wizji lokalnej i bez potwierdzenia przebiegu w terenie.
- Traktowanie starego kabla albo rury jako automatycznie uregulowanego prawnie urządzenia.
- Podpisywanie zbyt szerokiego pasa korzystania, bo „lepiej dać więcej niż mniej”.
- Brak zapisu o odtworzeniu nawierzchni, ogrodzenia, zieleni lub dróg technologicznych po robotach.
- Pomijanie dostępu dla sprzętu serwisowego, chociaż to właśnie on później decyduje o sprawności eksploatacji.
- Zakładanie, że jeden dokument załatwia zarówno przyłącze, jak i prawo wejścia na teren pod sieć.
Przy dużych realizacjach, zwłaszcza drogowych i magazynowych, ten zestaw błędów widzę najczęściej. Ktoś zakłada, że kabel można „ominąć”, ale na etapie robót okazuje się, że nie ma miejsca na dźwig, ciężarówkę z prefabrykatem albo wykop technologiczny. Albo odwrotnie: ktoś akceptuje zbyt szeroki pas techniczny, a potem przez lata nie może normalnie wykorzystać własnej działki. Dlatego lepiej dopiąć szczegóły przed wejściem sprzętu niż ratować się zmianami w połowie robót.
Na końcu zostają trzy decyzje, które naprawdę warto zamknąć zanim ruszy koparka.
Trzy decyzje, które warto domknąć przed wejściem sprzętu
- Potwierdź przebieg sieci z geodetą i projektantem, a nie tylko na podstawie jednego wydruku z mapy.
- Ustal, czy problem rozwiązuje zmiana projektu, czy potrzebna jest przebudowa urządzeń albo uregulowanie prawa do gruntu.
- Dopnij zasady wejścia na teren, odtworzenia robót i rozliczenia wynagrodzenia, zanim podpiszesz finalne uzgodnienia.
Jeśli te trzy rzeczy są domknięte, inwestycja zwykle idzie dużo sprawniej: mniej przestojów, mniej sporów i mniej nerwowych poprawek w projekcie. Przy formalnościach budowlanych właśnie taki porządek daje największą oszczędność czasu, bo problem z siecią przestaje być zaskoczeniem, a staje się zwykłym elementem do rozwiązania.
