Dobrze przygotowany kosztorys porządkuje inwestycję jeszcze przed startem robót: pokazuje zakres, ceny, etapy i miejsca, w których budżet lubi się rozjeżdżać. Przy formalnościach budowlanych przydaje się zarówno przy rozmowie z wykonawcą, jak i wtedy, gdy dokument trafia do banku albo staje się podstawą wewnętrznego rozliczenia inwestycji. Poniżej pokazuję, jak powinien wyglądać praktyczny wzór kosztorysu, co musi zawierać i gdzie najczęściej pojawiają się błędy, które później kosztują najwięcej.
Najważniejsze elementy, które muszą znaleźć się w kosztorysie
- Zakres robót trzeba opisać jasno, bez ogólników, bo od niego zależy cała wycena.
- Ilości, ceny jednostkowe i wartość pozycji to rdzeń dokumentu, a nie dodatek na końcu.
- W formalnościach budowlanych kosztorys pomaga przede wszystkim przy banku, inwestorze i wykonawcy, a nie zastępuje projektu ani zgłoszenia.
- Najbezpieczniejsza jest forma, w której widać też narzuty, VAT, wyłączenia i założenia.
- Przy większej inwestycji lepiej sprawdza się wersja szczegółowa; przy małej modernizacji wystarczy wersja uproszczona.
Do czego taki dokument służy w praktyce
W budownictwie kosztorys nie jest ozdobą do teczki. Ja traktuję go jako narzędzie decyzyjne: ma pokazać, ile kosztuje konkretny zakres robót, kiedy ten koszt powstaje i z czego się bierze. To ważne przy budowie domu, remoncie, robotach zewnętrznych, a także przy inwestycjach drogowych czy placach manewrowych, gdzie łatwo przeoczyć pozycje „niewidoczne” na pierwszy rzut oka, jak przygotowanie podłoża, transport materiału czy wywóz urobku.
Jak przypomina GUNB, formalności budowlane idą swoją ścieżką - kosztorys nie zastępuje pozwolenia, zgłoszenia ani projektu. W praktyce częściej pojawia się przy kredycie, rozliczeniu etapów albo w rozmowie z inwestorem niż w samym postępowaniu urzędowym. To dobra wiadomość, bo dokument ma być użyteczny, a nie tylko „poprawny na papierze”.
Najlepiej działa wtedy, gdy odpowiada na trzy pytania: co robimy, w jakiej ilości i za ile. Gdy to już jasne, można przejść do samej konstrukcji dokumentu.
Jak powinien wyglądać dobry wzór kosztorysu
Jeśli mam zbudować czytelny wzór kosztorysu, zaczynam od układu, a nie od cen. Sama kwota końcowa niewiele mówi, jeśli nie wiadomo, skąd się wzięła i czy obejmuje wszystkie etapy robót. Dobrze przygotowany dokument powinien mieć logiczny porządek i dać się obronić przy pytaniach wykonawcy, banku albo inwestora.
| Element | Co wpisuję | Po co to jest |
|---|---|---|
| Strona tytułowa | Nazwa inwestycji, lokalizacja, inwestor, wykonawca, data | Od razu wiadomo, czego dotyczy dokument |
| Podstawa opracowania | Projekt, przedmiar, obmiar, założenia technologiczne | Pokazuje, na czym oparto wycenę |
| Zakres robót | Opis etapów i pozycji roboczych | Chroni przed dopisywaniem „dodatków” po drodze |
| Ilości i jednostki | m2, m3, mb, kpl, szt. i konkretne wartości | Ułatwia sprawdzenie wyceny i porównanie ofert |
| Ceny jednostkowe | Osobno dla materiału, robocizny i sprzętu albo łącznie | Pokazuje, co dokładnie podbija koszt |
| Narzuty i VAT | Koszty pośrednie, zysk, stawka VAT | Bez tego końcowa kwota bywa myląca |
| Wyłączenia i założenia | Co nie zostało ujęte i na jakich warunkach liczono | Zmniejsza ryzyko sporów po podpisaniu umowy |

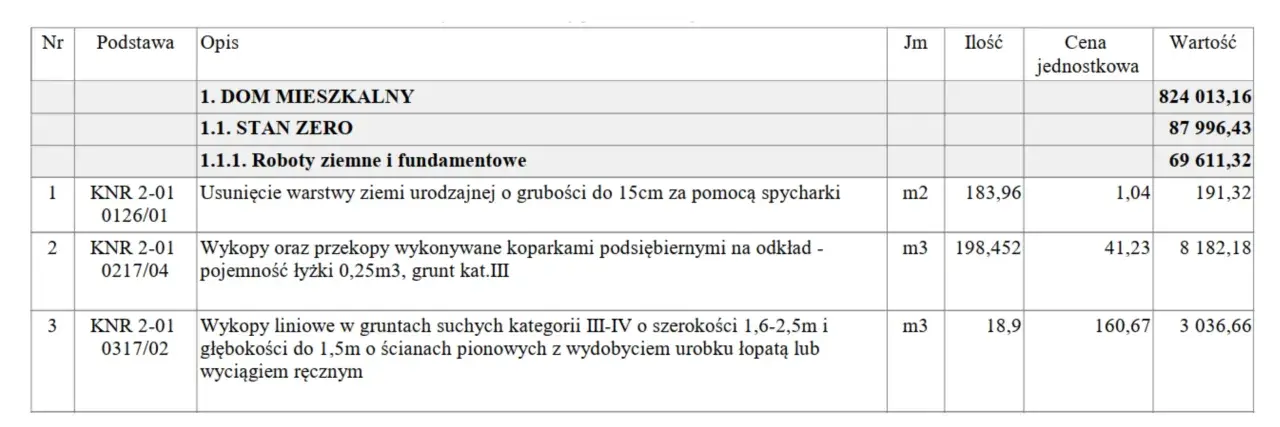

W bardziej formalnej wersji pojawiają się jeszcze oznaczenia typu KNR, czyli katalogi nakładów rzeczowych, oraz rozbicie na robociznę, materiały i sprzęt. To nie jest biurokratyczny ozdobnik. Taki zapis pozwala zrozumieć, czy wycena wynika z realnych nakładów, czy z pojedynczej, przypadkowej kwoty wpisanej „z głowy”. Właśnie taki układ zwykle uznaję za bezpieczny i profesjonalny. Skoro wiemy już, jak wygląda szkielet, pora zobaczyć go na prostym przykładzie.
Przykładowy układ dla robót zewnętrznych
Żeby kosztorys nie był abstrakcją, poniżej pokazuję prosty, orientacyjny przykład dla robót zewnętrznych przy budowie domu: utwardzenia podjazdu i małego placu manewrowego. Ten sam układ można przenieść na ogrodzenie, chodnik, drogę dojazdową albo inne roboty towarzyszące. Kwoty są przykładowe, bo w praktyce wszystko zależy od grubości warstw, rodzaju kruszywa, lokalnego transportu i technologii wykonania.
| Pozycja | Jm | Ilość | Cena jedn. | Wartość |
|---|---|---|---|---|
| Roboty przygotowawcze i wytyczenie terenu | kpl | 1 | 1 200 zł | 1 200 zł |
| Korytowanie i wywóz urobku | m3 | 18 | 95 zł | 1 710 zł |
| Geowłóknina pod warstwę nośną | m2 | 120 | 14 zł | 1 680 zł |
| Podbudowa z kruszywa łamanego | m2 | 120 | 78 zł | 9 360 zł |
| Ułożenie kostki brukowej 8 cm | m2 | 120 | 168 zł | 20 160 zł |
| Obrzeża betonowe | mb | 40 | 48 zł | 1 920 zł |
| Razem | 36 030 zł |
Takie zestawienie uczy jednej ważnej rzeczy: w kosztorysie nie liczy się tylko efekt końcowy, ale też logika pośrednich etapów. Jeśli ktoś wpisze wyłącznie „ułożenie kostki” bez przygotowania podłoża, transportu, obrzeży i wywozu ziemi, to końcowa suma będzie po prostu nieprawdziwa. Dobrze zrobiony dokument ma prowadzić od pierwszej czynności do ostatniej pozycji na fakturze. Mając przykład, najprościej przejść do procesu pracy.
Jak przygotować dokument krok po kroku
Ja robię to zawsze w podobnej kolejności, bo chaos w kosztorysie zaczyna się zwykle tam, gdzie ktoś skacze między ceną a zakresem robót. Najpierw trzeba ustalić, co dokładnie ma zostać wykonane, a dopiero później szukać stawek i układać tabelę. To brzmi banalnie, ale właśnie ten etap najczęściej decyduje o jakości całego dokumentu.
- Określam zakres robót i dzielę inwestycję na etapy.
- Robię przedmiar, czyli zestawienie ilości z projektu lub z pomiaru na budowie.
- Dobieram jednostki miary i przypisuję je do każdej pozycji.
- Sprawdzam ceny materiałów, robocizny i transportu, najlepiej z aktualnych źródeł.
- Dodaję narzuty, jeśli dokument ma mieć charakter formalny lub ofertowy.
- Na końcu dopisuję wyłączenia, założenia i datę opracowania.
Jeśli dokument ma iść do banku, dobrze jest podzielić go na etapy zgodne z planem finansowania. Wtedy kosztorys nie jest tylko sumą wydatków, ale też mapą wypłat. Przy inwestycjach większych niż mały remont taki porządek naprawdę robi różnicę, bo łatwiej porównać kolejne wersje i szybciej wychwycić odchylenia. Po tym etapie zwykle wychodzą też pierwsze słabe miejsca wyceny.
Najczęstsze błędy, które psują wycenę
Z doświadczenia widzę, że większość problemów nie bierze się z „złych cen”, tylko z niepełnego zakresu. Ktoś liczy materiał, ale pomija transport. Ktoś wpisuje robociznę, ale zapomina o przygotowaniu terenu. Ktoś daje jedną kwotę za całość, a potem nie potrafi wyjaśnić, skąd wzięła się różnica między wersją wstępną a ofertą wykonawcy.
- Zbyt ogólne pozycje, na przykład „roboty ziemne” bez podania ilości i technologii.
- Pominięcie transportu, wywozu urobku, składowania albo utylizacji odpadów.
- Mieszanie cen netto i brutto w jednym zestawieniu.
- Brak rezerwy na zmiany materiałowe lub dodatkowe prace odkryte w trakcie robót.
- Kopiowanie starych cen bez sprawdzenia, czy nadal odpowiadają rynkowi.
Przy obecnych wahaniach kosztów materiałów i transportu ten ostatni błąd jest szczególnie kosztowny. Jeśli inwestycja ma większą skalę, sensowny bufor to zwykle 10-15%, a przy trudnym gruncie albo niepewnym zakresie robót nawet więcej. Nie chodzi o sztuczne zawyżanie budżetu, tylko o to, żeby inwestycja nie rozsypała się przez jeden pominięty etap. Właśnie dlatego warto jeszcze dobrać właściwy poziom szczegółowości.
Kiedy wybrać wersję uproszczoną, a kiedy szczegółową
Nie każda inwestycja potrzebuje rozbudowanego opracowania. Czasem wystarczy przejrzysta wersja uproszczona, a czasem bez kosztorysu szczegółowego dokument po prostu nie broni się w rozmowie z wykonawcą, bankiem albo instytucją rozliczającą etap prac. Różnica nie polega tylko na objętości, ale na tym, jak dokładnie dokument opisuje źródło kosztów.
| Kryterium | Wersja uproszczona | Wersja szczegółowa |
|---|---|---|
| Zastosowanie | Mały remont, wstępny budżet, szybka orientacja kosztów | Większa inwestycja, przetarg, rozliczenia etapowe, formalne negocjacje |
| Poziom dokładności | Kwoty zbiorcze i podstawowe pozycje | Rozbicie na materiały, robociznę, sprzęt i narzuty |
| Czas przygotowania | Krótszy | Dłuższy, ale bardziej wiarygodny |
| Ryzyko pominięć | Większe | Mniejsze, bo łatwiej kontrolować każdy etap |
| Dla kogo | Inwestor prywatny, mały zakres robót | Wykonawca, inwestor instytucjonalny, bank, przetarg |
W praktyce uproszczony dokument sprawdza się wtedy, gdy chcesz szybko ocenić opłacalność robót. Szczegółowy jest lepszy tam, gdzie trzeba go później rozliczyć, obronić albo porównać z ofertą kilku firm. Gdy to rozróżnienie jest jasne, zostaje już tylko ostatni krok: kontrola jakości przed przekazaniem dokumentu dalej.
Co sprawdzam, zanim kosztorys wyjdzie z biura
Przed wysłaniem dokumentu zawsze robię krótki przegląd. To moment, w którym najłatwiej wyłapać pomyłki w jednostkach, literówki w ilościach albo pozycje, które przez przypadek zostały policzone podwójnie. W kosztorysie nie ma miejsca na zgadywanie, bo nawet drobny błąd w m2 czy mb potrafi przesunąć całą końcową wartość.
- Czy zakres robót obejmuje wszystko, co faktycznie ma zostać wykonane.
- Czy jednostki miary są spójne z przedmiarem i projektem.
- Czy ceny są aktualne i opisane jako netto albo brutto bez mieszania tych dwóch poziomów.
- Czy dodałem wszystkie wyłączenia, na przykład ogrodzenie, przyłącza, odtworzenie terenu albo transport.
- Czy dokument ma datę, podpis i wersję, żeby można było śledzić zmiany.
Jeśli mam wskazać jedną rzecz, która najbardziej podnosi jakość takiego dokumentu, to jest nią nie „ładna tabelka”, tylko konsekwencja. Dobrze przygotowany kosztorys pomaga podjąć decyzję, a nie tylko ją odłożyć. I właśnie o to chodzi w formalnościach budowlanych: żeby liczby wspierały inwestycję, zamiast później ją komplikować.
