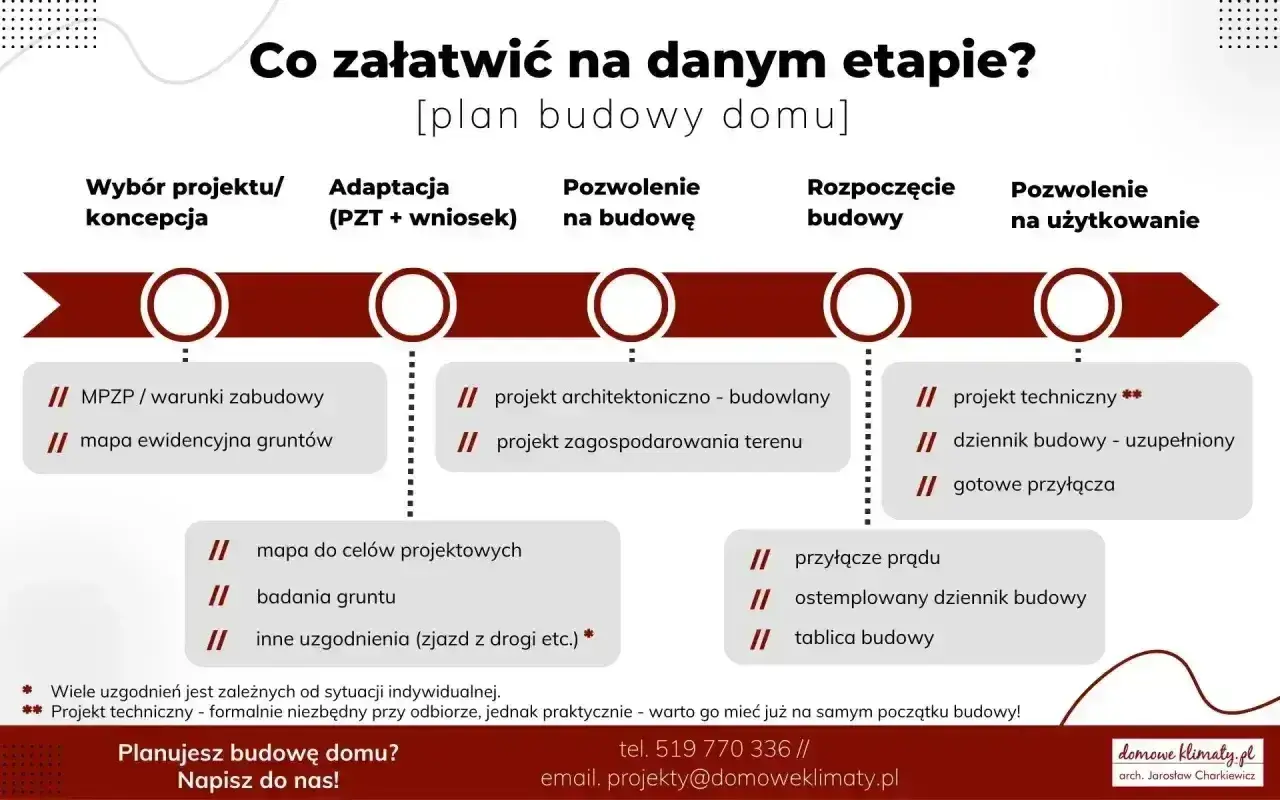

Kolejność etapów budowy domu - Uniknij kosztownych błędów!

Alex Sadowski 8 czerwca 2026
Schemat przedstawia kolejność etapów budowy domu: od wyboru projektu, przez adaptację, pozwolenie na budowę, aż po rozpoczęcie i zakończenie budowy.

Spis treści

Budowa domu rzadko psuje się przez jedną wielką pomyłkę. Najczęściej problem zaczyna się wtedy, gdy ktoś przestawia kolejność etapów budowy domu, skraca przerwy technologiczne albo wpuszcza na plac budowy ekipę, która jeszcze nie powinna tam wchodzić. Poniżej rozpisuję proces od formalności, przez stan zerowy i surowy, aż po instalacje, wykończenie i odbiory, tak żeby dało się z tego realnie ułożyć harmonogram.

Najpierw dokumenty, potem konstrukcja, a na końcu odbiory

  • Budowę zaczyna się od sprawdzenia MPZP lub warunków zabudowy, projektu i właściwej procedury: pozwolenia albo zgłoszenia.
  • Stan zerowy obejmuje wytyczenie domu, wykopy, fundamenty, izolacje i wszystkie elementy podziemne.
  • Stan surowy otwarty to ściany, stropy, schody, komin, więźba i dach, a stan surowy zamknięty domyka budynek stolarką i docelowym pokryciem.
  • Instalacje wykonuje się przed wykończeniem, bo późniejsze poprawki są drogie i czasochłonne.
  • Na końcu zostają odbiory, dokumentacja i formalne zakończenie budowy lub dopuszczenie do użytkowania.

Zanim pojawi się koparka, trzeba zamknąć formalności

Zanim na działkę wjedzie koparka, trzeba mieć pewność, że inwestycja jest w ogóle możliwa do wykonania. Ja zawsze sprawdzam to w tej samej kolejności: najpierw plan miejscowy albo warunki zabudowy, potem projekt i dopiero później procedurę urzędową, czyli pozwolenie na budowę albo zgłoszenie. Bez tego łatwo wejść w roboty, które trzeba będzie wstrzymać albo poprawiać na etapie dokumentów.

Krok Co sprawdzam Dlaczego to ważne
MPZP lub WZ Czy działka dopuszcza planowany dom i jego parametry Bez tego projekt może nie przejść na etapie urzędowym
Projekt i adaptacja Bryłę, usytuowanie, media i rozwiązania techniczne Projekt decyduje, czy dom będzie wykonalny i ekonomiczny
Badania gruntu i mapa Nośność, poziom wód i warunki posadowienia Fundamenty trzeba dobrać do gruntu, nie odwrotnie
Pozwolenie lub zgłoszenie Właściwą procedurę i komplet dokumentów Nie można zaczynać robót bez poprawnej ścieżki formalnej
Organizacja budowy Kierownika, dziennik budowy i kolejność ekip Porządek organizacyjny oszczędza przestoje i poprawki

W praktyce ten etap bywa lekceważony, bo nie widać na nim betonu ani dachu, ale to właśnie tu rozstrzyga się, czy budowa ruszy bez zgrzytów. Przy domu do 70 m² w uproszczonej procedurze część obowiązków wygląda inaczej, jednak sama logika się nie zmienia: najpierw podstawa formalna, potem teren i technologia. To prowadzi już prosto do przygotowania działki i fundamentów.

Stan zerowy to fundament całej logiki budowy

Stan zerowy zaczyna się od geodety i wytyczenia budynku w terenie. Dopiero potem wchodzi zdjęcie humusu, niwelacja działki, wykop i przygotowanie pod fundamenty. W zależności od projektu i gruntu będzie to ława fundamentowa albo płyta, ale w obu przypadkach liczy się jedna rzecz: wszystko, co podziemne, trzeba zamknąć przed zasypaniem i dalszymi pracami.

  • Wykonanie wykopu i przygotowanie podłoża.
  • Zbrojenie i betonowanie fundamentów.
  • Ściany fundamentowe, izolacja przeciwwilgociowa i termiczna.
  • Przepusty instalacyjne oraz kanalizacja podposadzkowa.
  • Zasypki i warstwy podłogi na gruncie.

Ja zwracam tu szczególną uwagę na przepusty instalacyjne, izolację przeciwwilgociową i poprawne zasypki, bo właśnie te elementy najczęściej mszczą się po latach. Jeśli grunt jest trudny albo poziom wody wysoki, oszczędność na badaniu geotechnicznym zwykle wraca w postaci kosztownych poprawek. Gdy fundamenty są gotowe, można przejść do najbardziej widocznej części budowy, czyli konstrukcji nadziemnej.

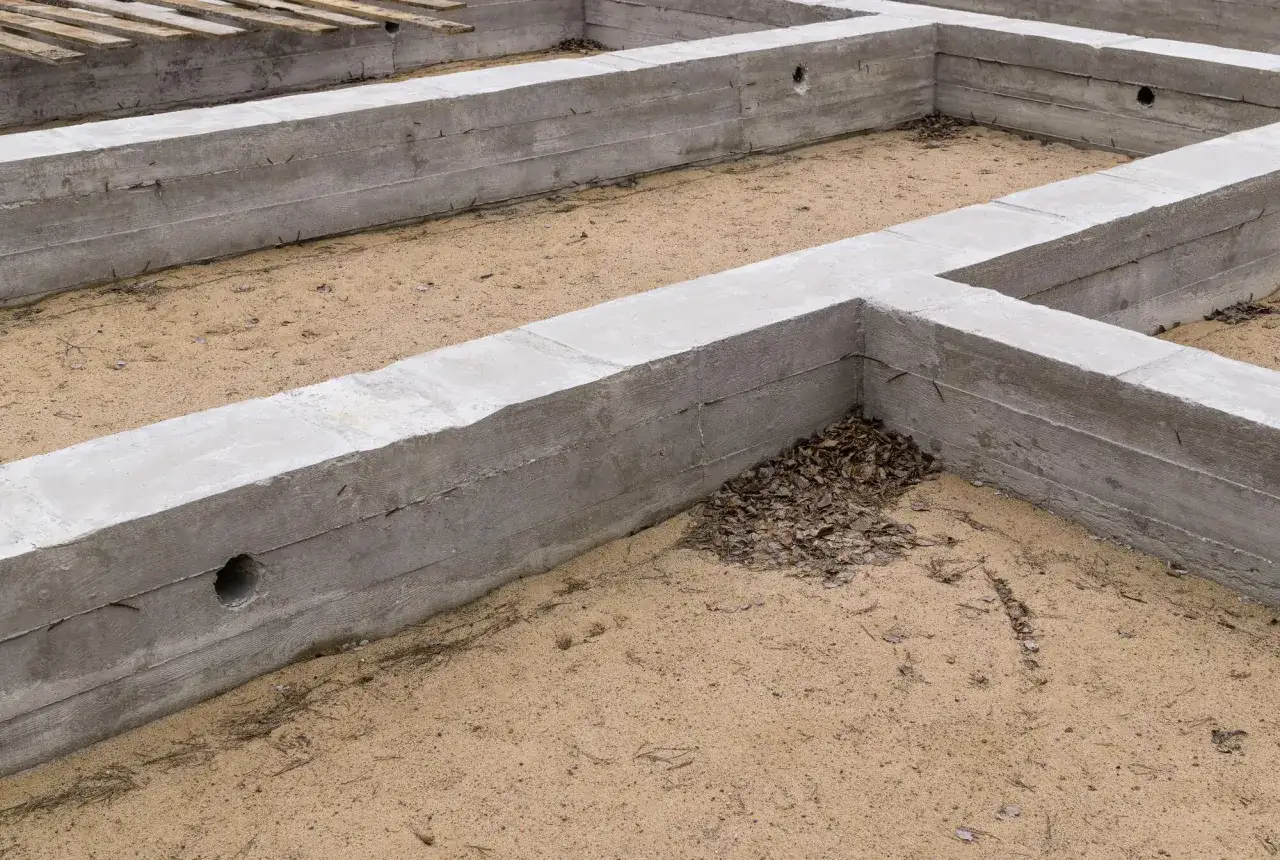

Fundament domu z betonu, piasek i deski. To pierwszy etap budowy domu, czyli wylewanie fundamentów.

Stan surowy otwarty i zamknięty trzeba prowadzić w dobrej kolejności

Stan surowy otwarty to moment, w którym dom zaczyna mieć swoją docelową bryłę: ściany nośne, stropy, schody, kominy, więźbę i pokrycie dachu. To etap ciężkiej roboty konstrukcyjnej, gdzie nie ma miejsca na improwizację, bo każdy błąd przenosi się na kolejne branże. Jeśli konstrukcja jest wykonana poprawnie, budynek dostaje stabilność i można myśleć o domknięciu obiektu.
Etap Co powinno być gotowe Na co uważać
Stan surowy otwarty Fundamenty, ściany, stropy, schody, komin, więźba i pokrycie dachu Brak zabezpieczenia przed pogodą i błędy geometryczne bryły
Stan surowy zamknięty Stolarka okienna i drzwiowa, docelowe pokrycie dachu, szczelne zamknięcie budynku Nie mylić z wykończeniem wnętrz i nie zaczynać prac mokrych za wcześnie
Orientacyjnie stan zerowy zajmuje 2-4 tygodnie, stan surowy otwarty 1-4 miesiące, stan surowy zamknięty 3-6 miesięcy, a prace wykończeniowe od kilku tygodni do kilku miesięcy. Te widełki nie są dekoracją w kosztorysie. One rosną albo maleją głównie wraz z pogodą, dostępnością ekip i stopniem skomplikowania bryły. Stan surowy zamknięty zaczyna się wtedy, gdy budynek ma już stolarkę okienną i drzwiową oraz docelowe pokrycie dachu. W praktyce to dobry moment na ścianki działowe i zabezpieczenie wnętrza przed pogodą, ale nie warto mylić tego z pracami wykończeniowymi. Kiedy obiekt jest zamknięty, wchodzi najważniejsza sekwencja branżowa: instalacje.

Instalacje i wykończenie planuj jako jedną sekwencję

Tu najłatwiej o chaos, bo wiele osób traktuje instalacje i wykończenie jak dwa osobne światy. W praktyce to jeden łańcuch zależności: najpierw elektryka, wodno-kanalizacyjne podejścia, wentylacja i ogrzewanie, potem tynki, zabudowy, posadzki, malowanie, podłogi, drzwi wewnętrzne i biały montaż, czyli montaż sanitariatów i armatury. Jeśli odwrócisz tę kolejność, zapłacisz dwa razy za te same miejsca.

  1. Instalacje - elektryczna, wodno-kanalizacyjna, wentylacja, ogrzewanie i ewentualna rekuperacja.
  2. Prace mokre - tynki, wylewki i zabudowy wymagające schnięcia.
  3. Prace wykończeniowe - malowanie, podłogi, glazura, drzwi wewnętrzne i osprzęt.
  4. Montaz końcowy - biały montaż, armatura, lampy, gniazda i elementy wyposażenia.
  5. Roboty zewnętrzne - elewacja, taras, podjazd i ogrodzenie, jeśli nie kolidują z resztą prac.

W typowych kosztorysach właśnie ten fragment budowy pożera najwięcej pieniędzy. Wykończenie potrafi zabrać 30-40% budżetu, a instalacje 15-20%, więc każda zmiana w trakcie działa podwójnie: podnosi koszt i wydłuża termin. Do tego dochodzą elementy zewnętrzne, takie jak elewacja, taras czy podjazd, które można włączać równolegle, ale tylko wtedy, gdy nie kolidują z pracami wewnątrz. Jeśli harmonogram zaczyna się sypać, zwykle winna jest nie jedna ekipa, lecz źle ustawiona sekwencja robót.

Błędy w harmonogramie kosztują najwięcej

W domu murowanym cały proces zwykle trwa od 12 do 24 miesięcy, a w technologii prefabrykowanej można zejść nawet do 6-9 miesięcy. Sama długość nie jest jednak największym problemem. Poważniejsze szkody robi brak buforów, pomijanie przerw technologicznych i wchodzenie z kolejnymi robotami zanim poprzednie naprawdę się zakończą.

  • Nie skracaj schnięcia betonu, tynków i posadzek tylko po to, żeby zdążyć przed sezonem.
  • Nie zamieniaj projektu w serię zmian po rozpoczęciu fundamentów, bo każda korekta rozjeżdża kolejne branże.
  • Nie zamawiaj ekip bez sprawdzenia zależności między nimi, zwłaszcza przy instalacjach i wykończeniu.
  • Nie ignoruj pogody, dostaw materiałów i czasu oczekiwania na stolarkę, bo to najczęstsze źródło przestojów.
  • Nie oszczędzaj na badaniu gruntu i wytyczeniu geodezyjnym, bo to mała pozycja wobec kosztu napraw.

Przerwa technologiczna to po prostu czas potrzebny materiałom na związanie i wyschnięcie, a nie martwy czas, który trzeba za wszelką cenę zabić kolejną ekipą. Ja traktuję ją jako część procesu, a nie opóźnienie. Gdy to zrozumiesz, łatwiej uniknąć poprawiania po własnych decyzjach i można sensownie domknąć budowę.

Dobra sekwencja robót jest prostsza niż ciągłe poprawki

Jeśli miałbym zamknąć temat w jednym zdaniu, brzmiałoby ono tak: najpierw formalności, potem stan zerowy, następnie stan surowy otwarty, stan surowy zamknięty, instalacje, wykończenie i na końcu odbiory. Tę logikę da się trochę przyspieszać, ale nie da się jej skutecznie odwrócić bez kosztów. Najwięcej oszczędza nie najszybsza ekipa, tylko dobrze ułożony harmonogram.

  • Dodaj zapas czasu na pogodę, dostawy i odbiory branżowe.
  • Sprawdzaj, czy jedna ekipa nie blokuje drugiej.
  • Planuj prace mokre przed suchymi, a nie odwrotnie.
  • Traktuj odbiory jako część budowy, a nie formalny dodatek na końcu.

Na budowie domu najlepiej działa konsekwencja, nie pośpiech. Jeśli pilnujesz kolejności i punktów krytycznych, inwestycja staje się przewidywalna, a dom rośnie bez nerwowych przerw i kosztownych poprawek.

FAQ - Najczęstsze pytania

Prawidłowa kolejność to: formalności, stan zerowy, stan surowy otwarty, stan surowy zamknięty, instalacje, wykończenie, a na końcu odbiory. Przestrzeganie jej minimalizuje ryzyko błędów i opóźnień.

Formalności, takie jak MPZP/WZ, projekt i pozwolenie na budowę, decydują o możliwości realizacji inwestycji. Ich zaniedbanie prowadzi do wstrzymania prac lub konieczności kosztownych poprawek.

Stan surowy otwarty to konstrukcja budynku (ściany, dach), natomiast zamknięty obejmuje dodatkowo stolarkę okienną i drzwiową oraz docelowe pokrycie dachu, co uszczelnia budynek przed warunkami zewnętrznymi.

Nie zaleca się skracania przerw technologicznych. Są one niezbędne do związania i wyschnięcia materiałów (np. betonu, tynków). Ich pominięcie może prowadzić do poważnych problemów konstrukcyjnych i estetycznych w przyszłości.

Najczęstsze błędy to brak buforów czasowych, skracanie przerw technologicznych, rozpoczynanie kolejnych prac przed zakończeniem poprzednich oraz lekceważenie wpływu pogody i dostępności ekip.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

kolejność etapów budowy domu
kolejność prac budowlanych
etapy budowy domu harmonogram
Autor Alex Sadowski
Alex Sadowski
Nazywam się Alex Sadowski i od 15 lat zajmuję się tematyką budownictwa oraz transportu maszyn. Moje zainteresowanie tymi dziedzinami zaczęło się w młodości, gdy obserwowałem, jak powstają nowe drogi i budynki, a ich wpływ na otoczenie zawsze mnie fascynował. W moich tekstach staram się dzielić wiedzą na temat najnowszych trendów w budownictwie, efektywnych metod transportu oraz wyzwań, z jakimi boryka się branża. Kiedy piszę, zawsze dbam o to, aby informacje były rzetelne i przystępne. Analizuję źródła, porównuję dane i staram się upraszczać skomplikowane zagadnienia, aby każdy mógł je zrozumieć. Moim celem jest dostarczenie użytecznych, aktualnych i zrozumiałych treści, które pomogą moim czytelnikom lepiej orientować się w świecie budownictwa i transportu.
