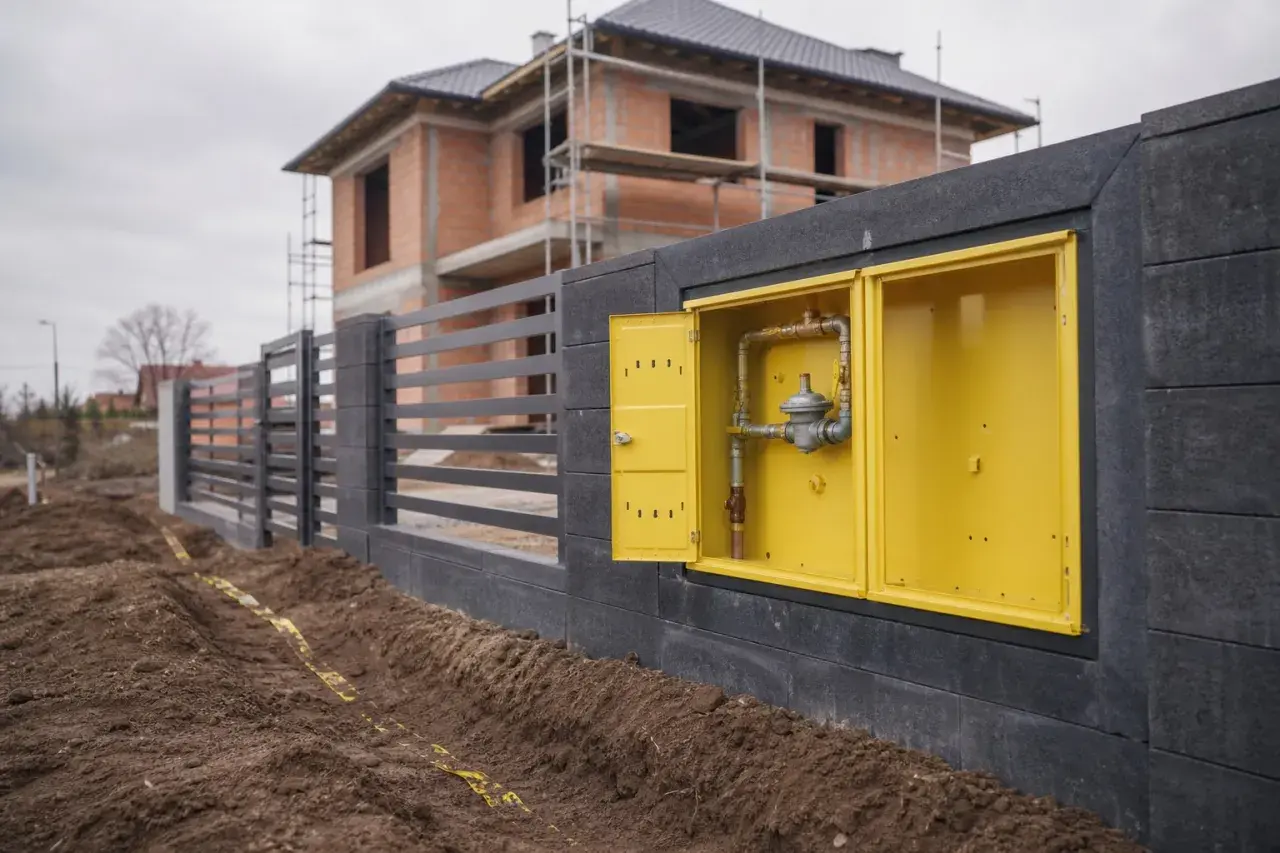

Przyłącze gazu od skrzynki do domu to nie tylko położenie rury między ogrodzeniem a budynkiem, ale cały układ decyzji: gdzie kończy się odpowiedzialność operatora, co musi zrobić właściciel i jakie dokumenty trzeba zamknąć, zanim gaz popłynie do kotła albo kuchenki. Najwięcej problemów robi nie sam wykop, lecz błędne założenie, że „gazownia zrobi wszystko” albo że instalację da się uruchomić bez projektu i próby szczelności. Poniżej rozpisuję temat tak, jak podszedłbym do niego na budowie: rzeczowo, po kolei i z kosztami, które realnie trzeba uwzględnić.
Najważniejsze rzeczy, które trzeba wiedzieć przed rozpoczęciem prac
- Granica odpowiedzialności zwykle wypada przy szafce z kurkiem głównym albo innym punkcie rozgraniczenia wskazanym w warunkach przyłączenia.
- Warunki przyłączenia są bezpłatne, a ich wydanie zwykle trwa do 30 dni.
- Standardowy koszt operatora dla domu jednorodzinnego do 10 m3/h i przyłącza do 15 m to 3696,40 zł netto, czyli ok. 4546,57 zł brutto.
- Instalacja za punktem rozgraniczenia to już obowiązek właściciela: projekt, wykonanie, próba szczelności i odbiór.
- Największe opóźnienia nie biorą się z samej rury, tylko z dokumentów, kolizji z innymi mediami i źle ustalonej lokalizacji szafki.
Co obejmuje odcinek od skrzynki do domu
Ja zawsze zaczynam od granicy własności, bo od niej zależy cały układ robót. W typowym domu jednorodzinnym operator prowadzi instalację do punktu rozgraniczenia, a po stronie inwestora zostaje odcinek od szafki lub kurka głównego do urządzeń w budynku. To ważne rozróżnienie: formalnie nie chodzi o jedną rurę do domu, tylko o dwie różne odpowiedzialności, które spotykają się w jednym miejscu.| Element | Kto zwykle odpowiada | Co to oznacza w praktyce |
|---|---|---|
| Przyłącze sieciowe | Operator sieci | Doprowadza gaz do punktu rozgraniczenia wskazanego w warunkach przyłączenia. |
| Szafka gazowa i układ pomiarowy | Zależy od warunków i projektu | Musi być dostępna, wentylowana i ustawiona tak, by dało się odczytać licznik oraz wykonać serwis. |
| Odcinek za kurkiem głównym | Właściciel nieruchomości | To już domowa instalacja gazowa zasilająca kocioł, kuchenkę albo podgrzewacz wody. |
| Próba szczelności i odbiór | Wykonawca i osoba odbierająca | Bez pozytywnego protokołu zwykle nie ma uruchomienia instalacji. |
W warunkach przyłączenia dokładne miejsce graniczne bywa opisane bardzo konkretnie, dlatego tego dokumentu nie czytam pobieżnie. Jeśli szafka ma stanąć przy elewacji, w ogrodzeniu albo przy linii działki, to właśnie tam zaczyna się sensowna rozmowa o projekcie, kolizjach i kosztach odtworzenia terenu. Gdy ten punkt jest źle założony, później poprawki potrafią zjeść cały budżet na krótki odcinek.
Kiedy ten podział jest już jasny, można przejść do samej ścieżki formalno-wykonawczej.

Jak wygląda wykonanie krok po kroku
W praktyce proces nie zaczyna się od koparki, tylko od wniosku i dokumentów. Jak podaje PSG, wydanie warunków przyłączenia jest bezpłatne, trwa zwykle do 30 dni i nie oznacza jeszcze obowiązku podpisania umowy. Jeśli chcesz przejść ten etap bez przestojów, pilnuj kolejności.
- Sprawdź dostępność sieci - najpierw trzeba potwierdzić, czy w danej okolicy w ogóle istnieje możliwość podłączenia działki do gazu.
- Złóż wniosek o warunki przyłączenia - dołącz tytuł prawny do nieruchomości, mapę lub szkic sytuacyjny oraz proponowaną lokalizację szafki gazowej.
- Odbierz warunki i podpisz umowę - w dokumencie masz wskazany termin ważności, więc nie warto odkładać decyzji na ostatnią chwilę.
- Przygotuj projekt i zgłoszenia - tu wchodzą projektant, dokumentacja budowlana i ewentualne zgłoszenie robót.
- Zrealizuj roboty - przyłącze oraz instalację od punktu rozgraniczenia do odbiorników wykonuje firma z odpowiednimi uprawnieniami.
- Zrób próbę szczelności - to obowiązkowy etap przed uruchomieniem, a jego wynik trafia do protokołu.
- Podpisz umowę ze sprzedawcą gazu - dystrybucja i sprzedaż to dwa różne tematy, więc sam gotowy przewód nie wystarczy.
Najczęściej przyspiesza nie mocniejsza ekipa, tylko dobre przygotowanie równoległe: projektant może pracować, gdy czekasz na warunki, a geodezję i uzgodnienia da się często domknąć wcześniej. Natomiast roboty ziemne bez papierów są zwykle najdroższym sposobem na opóźnienie całej inwestycji.
Jeżeli dom ma dopiero powstać, część z tych kroków spina się z całym procesem budowy. W użytkowanym budynku trzeba z kolei uważać, żeby nie mieszać nowego przyłącza z modernizacją samej instalacji wewnętrznej.
Ile kosztuje podłączenie gazu w 2026 roku
Tu najłatwiej wpaść w pułapkę jednego numeru. Sam operatorowy ryczałt to tylko część rachunku, bo po stronie właściciela zostają projekt, wykonanie instalacji, szafka, odbiory i często odtworzenie nawierzchni. W praktyce najtaniej wychodzi krótki, prosty odcinek bez kolizji, a najdrożej - trasa przez działkę z kostką, asfaltem, drzewami albo innymi mediami.
| Pozycja | Orientacyjny koszt | Uwagi |
|---|---|---|
| Warunki przyłączenia | 0 zł | Wydanie dokumentu jest bezpłatne. |
| Przyłącze do 15 m i moc do 10 m3/h | 3696,40 zł netto / ok. 4546,57 zł brutto | To standardowy wariant dla typowego domu jednorodzinnego. |
| Każdy metr powyżej 15 m | 132,10 zł netto/m | Doliczany do opłaty ryczałtowej. |
| Projekt instalacji | 500-1200 zł | Zależnie od złożoności domu i zakresu dokumentacji. |
| Geodezja i tyczenie | 1000-2000 zł | Często przy nowych trasach i większej liczbie uzgodnień. |
| Szafka gazowa | 300-800 zł | Jeśli nie wchodzi w standard dostawy lub wymaga innego rozwiązania. |
| Instalacja od szafki do odbiorników | 100-170 zł/mb | Orientacyjna stawka, która mocno zależy od materiału i warunków montażu. |
Jeżeli gaz ma ogrzewać dom, dolicz jeszcze kocioł, komin i ewentualne przeróbki wentylacji, bo to bywa większy wydatek niż sam odcinek od szafki. I właśnie dlatego ja zawsze rozdzielam koszt doprowadzenia gazu od kosztu zrobienia z niego pełnej instalacji grzewczej - to dwa różne budżety.
Warto też pamiętać o scenariuszu odwrotnym: przy nieczynnym przyłączu, jeśli przerwa w dostawie nie przekroczyła 12 miesięcy i nie trzeba przebudowy punktu gazowego, opłata za ponowne uruchomienie bywa pomijana. To nie jest reguła dla każdego przypadku, ale przy starych domach potrafi mocno zmienić kalkulację.
Koszt to jedno, ale bez właściwych formalności i tak nie wejdziesz na budowę.
Jakie formalności budowlane trzeba domknąć
Tu przepisy są ważniejsze niż marketing wykonawcy. W użytkowanym budynku instalacja gazowa wymaga zgłoszenia z projektem budowlanym, a samo przyłącze gazowe co do zasady idzie w trybie zgłoszenia, bez klasycznego pozwolenia na budowę. W nowym domu najwygodniej spiąć to w jednej dokumentacji, ale w istniejącym obiekcie trzeba pilnować oddzielnych etapów.
Biznes.gov.pl przypomina, że instalacja gazowa w użytkowanym budynku należy do robót zgłaszanych z projektem. W praktyce oznacza to, że papierów nie warto zostawiać na później, bo później zwykle oznacza przestój u wykonawcy.
| Sytuacja | Co zwykle robisz | Co musi się zgadzać |
|---|---|---|
| Nowy dom | Ujmujesz instalację gazową w dokumentacji budynku | Warunki przyłączenia, lokalizacja szafki, moc odbiorów i trasa instalacji |
| Użytkowany dom | Składasz zgłoszenie robót z projektem | Dokumentacja instalacji, tytuł prawny do nieruchomości i próba szczelności |
| Samo przyłącze | Składasz zgłoszenie budowy przyłącza | Mapa, szkic sytuacyjny i warunki od operatora |
- Tytuł prawny do nieruchomości - bez niego wniosek o warunki może utknąć już na starcie.
- Mapa lub szkic sytuacyjny - najlepiej z zaznaczoną szafką i trasą dojścia do budynku.
- Projekt instalacji - szczególnie ważny w budynku użytkowanym albo wtedy, gdy układ jest bardziej złożony.
- Protokół próby szczelności - bez niego uruchomienie instalacji zwykle nie przechodzi dalej.
- Umowa ze sprzedawcą gazu - operator dostarcza gaz do sieci, ale sam paliwowy rachunek podpisujesz z wybraną firmą sprzedażową.
Najwięcej nerwów zwykle robią jednak błędy, których da się uniknąć od razu.
Gdzie najczęściej pojawiają się błędy
W tej branży błędy są banalne, ale kosztowne. Nie trzeba spektakularnej awarii, żeby stracić tydzień lub dwa - czasem wystarczy źle ustawiona szafka albo zamówiona ekipa bez pełnej dokumentacji.
- Mieszanie przyłącza z instalacją domową - inwestor liczy tylko opłatę operatora, a potem zaskakuje go projekt, robocizna i odbiór.
- Start robót przed warunkami i zgłoszeniem - przy kolizji z innymi mediami albo zmianie trasy robi się z tego kosztowny chaos.
- Źle wyznaczona lokalizacja szafki - utrudnia odczyt, serwis i późniejsze prace przy ogrodzeniu lub podjeździe.
- Ekipy bez odpowiednich uprawnień - oszczędność na początku zwykle wraca jako poprawki i dodatkowy protokół.
- Brak myślenia o wentylacji i odprowadzeniu spalin - jeśli gaz ma zasilać kocioł, trzeba sprawdzić cały układ, nie tylko rurę doprowadzającą paliwo.
- Pominięcie próby szczelności - bez niej nie ma spokojnego uruchomienia i zwykle zaczyna się walka o podpisy.
Najlepsza praktyka jest prosta: zanim cokolwiek wykopiesz, miej jasny projekt, jeden punkt kontaktu z wykonawcą i dokument, który pokazuje granicę własności bez niedomówień. To oszczędza więcej niż negocjowanie kilku złotych na metrze rury.
Z tego miejsca już tylko krok do praktycznej listy kontrolnej przed zamówieniem wykonawcy.
Co sprawdzić, zanim zamówisz ekipę i podpiszesz umowę
Jeżeli miałbym zostawić Ci jedną rzecz, to byłaby nią kontrola trzech punktów: trasy, granicy własności i zakresu robót. Reszta zwykle wynika z tych decyzji, a nie odwrotnie.
- Czy sieć gazowa faktycznie dochodzi do działki i czy operator potwierdził możliwość przyłączenia.
- Gdzie dokładnie ma stanąć szafka gazowa i czy pozostanie do niej wygodny dostęp przez lata.
- Jakie urządzenia mają być zasilane gazem i czy ich moc pasuje do planowanej instalacji.
- Czy projektant, wykonawca i operator opisują ten sam punkt rozgraniczenia, bez sprzecznych wersji.
- Czy w budżecie są rezerwy na odtworzenie nawierzchni, ogrodzenia i nieprzewidziane kolizje z innymi mediami.
- Czy masz już zaplanowany termin próby szczelności i uruchomienia, zamiast zostawiać to na końcu końców.
Jeśli te elementy są domknięte, odcinek od skrzynki do domu przestaje być męczącą improwizacją, a staje się normalnym etapem budowy. W praktyce najwięcej zyskuje ten inwestor, który dobrze czyta warunki przyłączenia, nie śpieszy się z wykopem i rozdziela koszt operatora od kosztu własnej instalacji.
