• Instalacje domowe
  • Przyłącze wody i kanalizacji - uniknij kosztownych błędów!

Przyłącze wody i kanalizacji - uniknij kosztownych błędów!

Maurycy Górski 6 lipca 2026
Widok przekroju gleby z widocznym przyłączem wod-kan. Obok miarka z podziałką od 70 do 90 cm.

Spis treści

Przyłączenie domu do wody i kanalizacji wygląda na prostą formalność, ale w praktyce to jeden z tych etapów, które potrafią zatrzymać całą budowę. Dobrze zaprojektowany odcinek od sieci do budynku decyduje o kosztach, terminie odbioru i tym, czy po zasypaniu wykopu nie wrócisz do tematu z poprawkami. Poniżej rozkładam ten proces na czynniki pierwsze: od definicji i dokumentów, przez koszty, po błędy, które najczęściej psują inwestycję.

Najważniejsze rzeczy do sprawdzenia przed wejściem w formalności

  • Sieć należy do przedsiębiorstwa wod-kan, a odcinek od niej do domu to zakres inwestora.
  • W praktyce przyłącze wodociągowe kończy się przy wodomierzu głównym, a kanalizacyjne zazwyczaj przy pierwszej studzience od strony budynku.
  • Na start zwykle potrzebujesz mapy, tytułu prawnego do nieruchomości i wniosku o warunki techniczne.
  • Warunki techniczne są najczęściej bezpłatne, a dla domu jednorodzinnego bywają wydawane w około 21 dni.
  • Największe koszty robią: długość trasy, głęboki wykop, odtworzenie nawierzchni i trudny teren.
  • Przed zasypaniem wykopu trzeba dopilnować odbioru technicznego i geodezyjnej inwentaryzacji.

Gdzie kończy się sieć, a zaczyna przyłącze

Ja zawsze zaczynam od tego rozróżnienia, bo ono porządkuje całą resztę. Sieć to odcinek należący do przedsiębiorstwa wodociągowo-kanalizacyjnego, a przyłącze jest już fragmentem łączącym sieć z instalacją w domu. W przypadku wody granica zwykle wypada przy zaworze za wodomierzem głównym, a przy kanalizacji przy pierwszej studzience od strony budynku, a jeśli jej nie ma, przy granicy działki.

Element Co obejmuje Dlaczego to ważne
Sieć wodociągowa lub kanalizacyjna Przewody i urządzenia należące do operatora To po tej stronie decyduje zakład wod-kan, nie inwestor
Przyłącze wodociągowe Odcinek od sieci do instalacji w budynku wraz z wodomierzem głównym Odpowiada za doprowadzenie wody do domu i rozliczenia zużycia
Przyłącze kanalizacyjne Odcinek od instalacji w budynku do sieci, najczęściej do pierwszej studzienki Musi być wykonane z właściwym spadkiem i odebrane przed zasypaniem
Instalacja wewnętrzna Rury i armatura wewnątrz budynku To już inny zakres projektu, montażu i odpowiedzialności

To rozróżnienie ma bardzo praktyczny skutek: jeśli coś jest po stronie przyłącza, odpowiadasz za projekt, wykonanie, odbiór i dokumenty. Jeśli problem pojawi się na sieci, wchodzisz w obszar operatora. Z tego właśnie powodu sensowne planowanie zaczyna się od formalności, a dopiero później przechodzi do koparki i rur.

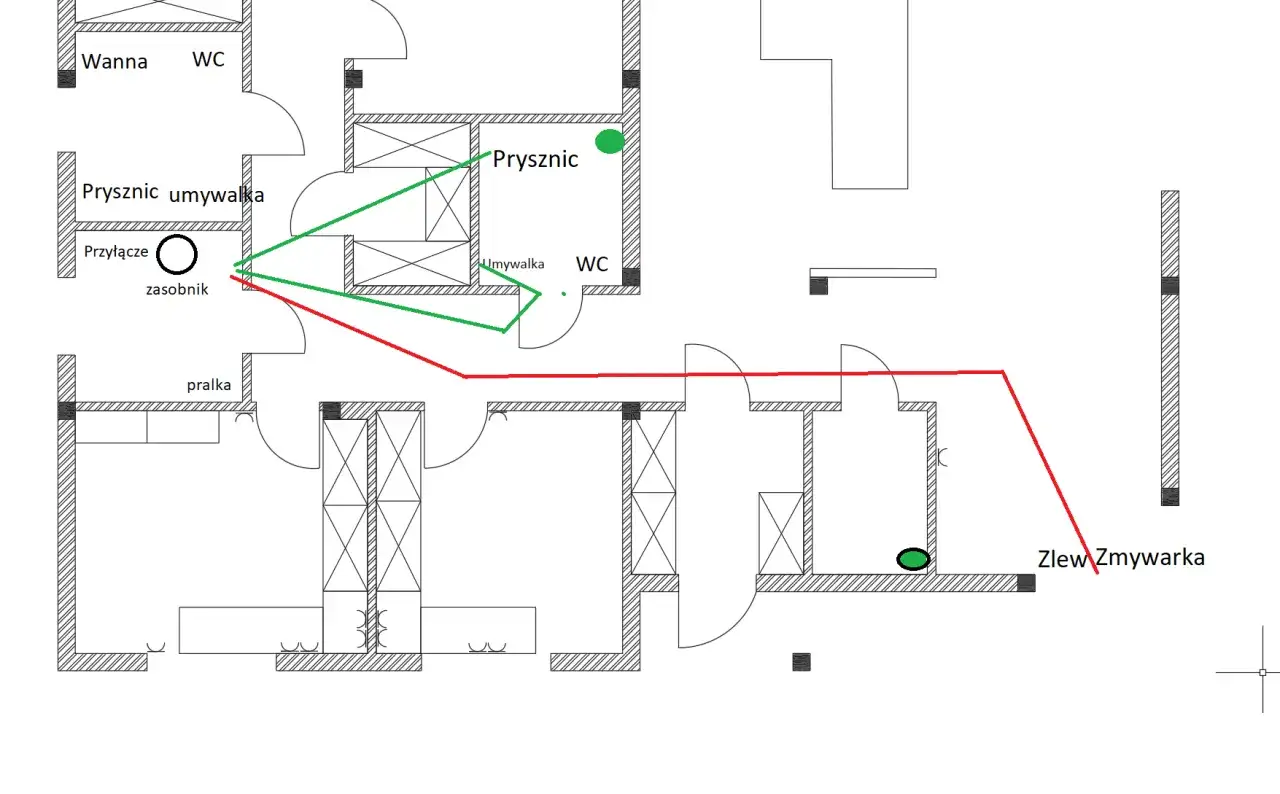

Schemat instalacji wodno-kanalizacyjnej. Zielone linie pokazują doprowadzenie wody do prysznica i umywalki, czerwona linia do zlewu zmywarki.

Jak wygląda procedura przyłączenia krok po kroku

W praktyce proces jest podobny w większości polskich miast i gmin, choć szczegóły potrafią się różnić między operatorami. Najpierw sprawdza się możliwość techniczną, potem zamawia warunki, następnie projekt, a dopiero później roboty i odbiór. Warunki techniczne są zwykle wydawane bezpłatnie, a dla domu jednorodzinnego operatorzy często deklarują około 21 dni na odpowiedź; w pozostałych przypadkach termin bywa dłuższy i sięga około 45 dni.

  1. Sprawdź, czy w zasięgu nieruchomości jest sieć wodociągowa i kanalizacyjna oraz czy da się do niej podłączyć działkę bez przeróbek po stronie operatora.
  2. Złóż wniosek o warunki techniczne z mapą, tytułem prawnym do nieruchomości i wymaganymi załącznikami. Jeśli sieci nie ma, dostaniesz informację, jak dalej postępować.
  3. Zleć projekt uprawnionemu projektantowi. To on dobiera trasę, średnice, lokalizację wodomierza i rozwiązanie kanalizacji.
  4. Uzgodnij dokumentację z zakładem wod-kan. Bez tego nie ma sensu zamawiać ekipy na budowę.
  5. Wykonaj roboty, zgłoś odbiór przed zasypaniem i dopilnuj geodezyjnej inwentaryzacji powykonawczej.
  6. Po odbiorze podpisz umowę na dostawę wody i odprowadzanie ścieków, jeśli nie została zawarta wcześniej.

W przypadku domu jednorodzinnego często pojawia się też plan sytuacyjny na aktualnej mapie zasadniczej albo jednostkowej. To nie jest formalność „dla papieru” - taki plan porządkuje trasę i ogranicza ryzyko kolizji z fundamentami, ogrodzeniem, drzewami czy przyszłym podjazdem. Gdy ten etap jest dobrze zrobiony, reszta inwestycji idzie znacznie płynniej.

Jakie dokumenty i uzgodnienia zwykle są potrzebne

Lista załączników zależy od miasta, ale rdzeń pozostaje podobny. Najczęściej potrzebujesz dokumentów potwierdzających prawo do dysponowania nieruchomością, mapy do celów projektowych albo aktualnej mapy zasadniczej, a także danych o planowanej zabudowie. Warto też od razu myśleć o lokalizacji wodomierza, studzienki i przebiegu kanalizacji, bo to właśnie na tym etapie najłatwiej uniknąć późniejszych przeróbek.

  • wniosek o wydanie warunków przyłączenia do sieci wodociągowej i/lub kanalizacyjnej,
  • aktualna mapa lub materiał geodezyjny do opracowania planu sytuacyjnego,
  • tytuł prawny do nieruchomości,
  • decyzja o warunkach zabudowy albo zgodność z miejscowym planem, jeśli jest wymagana,
  • pełnomocnictwo, gdy sprawę prowadzi projektant, wykonawca albo inna osoba,
  • projekt przyłącza z opisem technicznym i uzgodnieniami,
  • dokumentacja powykonawcza, szkic geodezyjny i protokół odbioru.

W praktyce dobrze działa zasada „najpierw papier, potem wykop”. Brzmi banalnie, ale to właśnie brak jednego uzgodnienia albo nieaktualna mapa potrafią opóźnić całość o tygodnie. W inwestycjach domowych szczególnie pilnuję też tego, by od razu ustalić, czy kanalizacja ma iść grawitacyjnie, czy potrzebna będzie przepompownia - od tego zależy nie tylko projekt, ale też późniejsza eksploatacja.

Ile kosztuje doprowadzenie wody i kanalizacji do domu

Ceny są bardzo zależne od odległości od sieci, gruntu, głębokości wykopu i odtworzenia nawierzchni, ale da się wskazać rozsądne widełki. Dla typowego domu jednorodzinnego cały koszt rzadko zamyka się w jednym prostym scenariuszu, bo inaczej wycenia się odcinek 10 metrów w miękkim gruncie, a inaczej przejście pod drogą albo przez teren z wysoką wodą gruntową.

Pozycja Orientacyjny koszt Uwagi
Warunki techniczne 0 zł Zwykle bezpłatne, choć procedura bywa rozbudowana
Projekt przyłącza 800-1500 zł Zależy od lokalnego rynku i stopnia skomplikowania
Geodeta i inwentaryzacja 400-1200 zł W koszt wchodzi mapa, szkic i pomiar powykonawczy
Wykonanie przyłącza wodociągowego 150-350 zł/mb Może wzrosnąć przy trudnym gruncie i głębokim wykopie
Wykonanie przyłącza kanalizacyjnego 200-500 zł/mb Drożej, gdy trzeba utrzymać spadek lub wykonać studzienkę
Studzienka lub komora wodomierzowa 2000-6000 zł Dużo zależy od średnicy, materiału i lokalizacji
Całość dla typowego domu 8000-20000 zł Zakres orientacyjny, bez wyjątkowo trudnych robót

Największa pułapka cenowa jest prosta: inwestor patrzy na sam metr rury, a nie na całość robót. Tymczasem o budżecie decydują jeszcze odtworzenie kostki, asfaltu, przejścia przez zjazd, przejście pod istniejącymi instalacjami i ewentualna przepompownia. Właśnie dlatego ta sama inwestycja w dwóch podobnych domach potrafi różnić się o kilka tysięcy złotych bez żadnej „ukrytej marży”.

Co najczęściej psuje ten etap inwestycji

Z mojego doświadczenia najwięcej problemów nie robi sama rura, tylko złe założenia na starcie. Ktoś chce oszczędzić na projekcie, ktoś inny zamawia wykonawcę bez znajomości lokalnych wymagań, a potem okazuje się, że trzeba kuć świeżo ułożoną nawierzchnię albo poprawiać spadek kanalizacji. Woda daje pewien margines błędu, kanalizacja już nie.

  • Rozpoczęcie robót bez warunków technicznych i uzgodnionego projektu.
  • Mylenie kanalizacji sanitarnej z deszczową i planowanie jednego systemu dla wszystkiego.
  • Zbyt długa albo źle poprowadzona trasa, która podnosi koszt wykopów i odtworzeń.
  • Brak miejsca na wodomierz, studzienkę lub armaturę odcinającą.
  • Pomijanie odbioru przed zasypaniem, przez co później nie da się udowodnić poprawności wykonania.
  • Wybór wykonawcy tylko po cenie, bez sprawdzenia doświadczenia i dokumentów.

Przy kanalizacji krytyczny jest spadek. Jeśli go zabraknie, ścieki nie popłyną tak, jak powinny, a przeróbka po fakcie jest zawsze droższa niż dobry projekt. Przy wodzie z kolei częściej zawodzi lokalizacja wodomierza, zabezpieczenie przed przemarzaniem i niewłaściwe wpięcie do instalacji wewnętrznej. To są drobne rzeczy na papierze, ale właśnie one robią różnicę między sprawnym odbiorem a przeciągającą się poprawką.

Jak zaplanować trasę na działce i w budynku

Tu najłatwiej oszczędzić pieniądze jeszcze zanim zacznie się kopanie. Krótsza trasa zwykle oznacza niższy koszt, ale nie zawsze warto iść „najkrótszą linią” na siłę. Ja wolę patrzeć na całość układu: fundamenty, przyszły taras, podjazd, ogrodzenie, drzewa, inne media i to, czy później da się do instalacji łatwo wrócić bez demolowania gotowego ogrodu.

  • Trasa powinna omijać fundamenty i miejsca, które później będą trudno dostępne.
  • Kanalizacja wymaga spadku, więc czasem lepiej zmienić przebieg niż sztucznie pogłębiać wykop.
  • Wodę warto prowadzić tak, by zapewnić ochronę przed przemarzaniem i rozsądną lokalizację armatury odcinającej.
  • Jeśli planujesz podjazd albo kostkę, lepiej wykonać przyłącza przed wykończeniem nawierzchni.
  • Przy wysokim poziomie wód gruntowych trzeba od razu uwzględnić studzienki, odwodnienie wykopu i koszt zabezpieczeń.
  • Jeżeli sieć jest zbyt płytka albo teren nie pozwala na spadek, projektant powinien rozważyć rozwiązanie alternatywne, a nie „ratować” układ na budowie.

W domu zwracam szczególną uwagę na miejsce wodomierza i zaworów. Dobrze, jeśli są dostępne, a nie ukryte za zabudową, która po dwóch latach utrudni odczyt albo wymianę. To samo dotyczy kanalizacji deszczowej i sanitarnej: ich rozdzielenie na etapie projektu pozwala uniknąć chaosu, który później kosztuje dużo więcej niż jeden dodatkowy rysunek.

Na co zwrócić uwagę przed podpisaniem umowy z wykonawcą

Nie wybierałbym ekipy wyłącznie po stawce za metr. W tego typu robocie liczy się to, czy wykonawca rozumie procedurę, potrafi współpracować z projektantem i nie traktuje odbioru jak zbędnej przeszkody. Najlepszy sygnał? Jasna, szczegółowa wycena i gotowość do pokazania, co dokładnie wchodzi w zakres prac.

  • sprawdź, czy wykonawca ma doświadczenie w przyłączach, a nie tylko w ogólnych robotach ziemnych,
  • upewnij się, kto odpowiada za geodetę, odbiór i dokumentację powykonawczą,
  • poproś o wycenę z rozbiciem na roboty ziemne, materiały, studzienki, odtworzenia i transport,
  • ustal, kto zgłasza gotowość do odbioru i kto kontaktuje się z operatorem,
  • sprawdź, czy w umowie jest zapis o próbach szczelności, zabezpieczeniu wykopu i terminie usunięcia usterek,
  • zobacz, czy ekipa pracuje na dokumentacji zgodnej z warunkami technicznymi, a nie „po swojemu”.

Ja lubię też prosić o listę podobnych realizacji w okolicy. Nie dlatego, że zawsze trzeba kopiować rozwiązania sąsiadów, tylko dlatego, że lokalne warunki i wymagania operatora często są bardziej podobne niż się wydaje. Dobra ekipa nie tylko kopie i układa rury, ale prowadzi inwestora przez cały proces tak, żeby odbiór nie był zaskoczeniem.

Co warto zachować po odbiorze, żeby nie wracać do tematu od zera

Po zakończeniu robót najlepiej od razu uporządkować dokumenty. W praktyce to właśnie one ratują czas przy odbiorze budynku, późniejszych modernizacjach i ewentualnych sporach o przebieg instalacji. Projekt, protokół odbioru, szkic geodezyjny i dokumentacja powykonawcza powinny trafić do jednej teczki razem z resztą papierów domu.

  • zachowaj warunki techniczne, projekt i uzgodnienia,
  • dołóż protokół odbioru technicznego i potwierdzenie inwentaryzacji geodezyjnej,
  • zapisz dane wykonawcy i geodety,
  • przechowuj szkic przebiegu przyłącza razem z dokumentacją działki,
  • jeśli w przyszłości planujesz przebudowę podjazdu, ogrodu albo rozbudowę budynku, ten komplet oszczędzi Ci zgadywania, gdzie biegną przewody.
Właśnie tak wygląda dobrze poprowadzone przyłączenie domu do wody i kanalizacji: najpierw porządek w dokumentach, potem sensowny projekt, na końcu wykonanie i odbiór bez poprawek. Jeśli podejdziesz do tego jak do zwykłej formalności, koszty i opóźnienia zwykle rosną. Jeśli potraktujesz temat jak ważny element instalacji domowej, cała inwestycja staje się przewidywalna i dużo łatwiejsza do zamknięcia.

FAQ - Najczęstsze pytania

Koszty są bardzo zróżnicowane, od 8000 do 20000 zł dla typowego domu. Zależą od długości trasy, gruntu, głębokości wykopu i konieczności odtworzenia nawierzchni. Projekt i geodeta to dodatkowe koszty.

Potrzebujesz wniosku o warunki techniczne, mapy do celów projektowych, tytułu prawnego do nieruchomości, a często też decyzji o warunkach zabudowy. Później projekt przyłącza i dokumentacja powykonawcza.

Za przyłącze, czyli odcinek od sieci do budynku, odpowiada inwestor. Sieć należy do przedsiębiorstwa wod-kan. Ważne jest rozróżnienie, bo to inwestor finansuje i nadzoruje prace na swoim odcinku.

Częste błędy to rozpoczęcie robót bez projektu, złe poprowadzenie trasy, pominięcie odbioru przed zasypaniem, brak spadku w kanalizacji oraz wybór wykonawcy tylko po cenie, bez sprawdzenia doświadczenia.

Dla domu jednorodzinnego warunki techniczne są zazwyczaj wydawane bezpłatnie w około 21 dni. W innych przypadkach termin może być dłuższy, do około 45 dni. Warto złożyć wniosek odpowiednio wcześnie.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

przyłącze wod kan
koszt przyłącza wodociągowego
procedura przyłączenia do kanalizacji
dokumenty do przyłącza wody
błędy przyłącza wod-kan
jak zaplanować przyłącze wody
Autor Maurycy Górski
Maurycy Górski
Nazywam się Maurycy Górski i od 8 lat zajmuję się tematyką budownictwa, dróg oraz transportu maszyn. Moje zainteresowanie tymi dziedzinami zrodziło się z potrzeby zrozumienia, jak ważne są one dla rozwoju infrastruktury oraz codziennego życia. Lubię dzielić się wiedzą na temat nowoczesnych rozwiązań w budownictwie, a także wyzwań związanych z transportem maszyn, które często bywają skomplikowane. W swojej pracy staram się zawsze weryfikować źródła informacji i porównywać różne podejścia, aby dostarczyć czytelnikom rzetelne i zrozumiałe treści. Interesują mnie aktualne trendy oraz innowacje w branży, które mogą przynieść korzyści zarówno profesjonalistom, jak i osobom poszukującym praktycznych rozwiązań. Moim celem jest, aby każdy mógł łatwo przyswoić złożone tematy i wykorzystać je w codziennym życiu.

Udostępnij artykuł

Napisz komentarz
